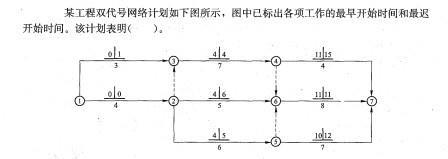

A.工作1 一3的总时差为1 B.工作2—5的自由时差为1 C.工作2—6的总时差为2 D.工作4一7的总时差为4 E.工作5—7为关键工作

作者: rantiku 人气: - 评论: 0
问题
选项 A.工作1 一3的总时差为1 B.工作2—5的自由时差为1 C.工作2—6的总时差为2 D.工作4一7的总时差为4 E.工作5—7为关键工作
答案 ACD
解析 :双代号网络图中,工作的总时差等于该工作最迟完成时间与最早完成时 间之差,或该工作最迟开始时间与最早开始时间之差。工作1 一3的总时差TFi一3 = 1 一0=1,工作2—6的总时差7^2—6二6 — 4 = 2,工作4一7的总时差= 15 — 11=4;对于^ ~紧后工作的工作,其自由时差等于本工作紧后工作最早开始时间减本 工作最早完成时间所得之差的最小值。工作2—5的自由时差FF2一5=min{ll—6—4, 10—6—4} =O0总时差最小的工作为关键工作。工作5—7的总时差:TF5一7 =12—10=2, 显然不是关键工作。见教材第四章第五节P236。 【考核要点】:双代号网络计划二时标注法。
