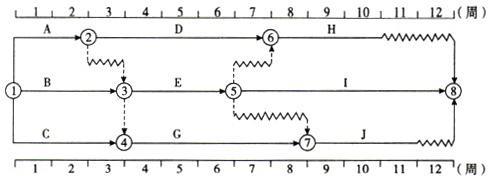

某工程双代号时标网络计划如下图所示,其中工作A的总时差为()周。A:1 B:2 C:3 D:4

作者: rantiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,其中工作A的总时差为()周。
选项 A:1 B:2 C:3 D:4
答案 A
解析 双代号时标网络计划中工作总时差的判定应从网络计划的终点节点开始,逆着箭线的方向依次进行。①以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之差;则工作H的总时差TF6-8=12-10=2(周),工作I的总时差TF5-8=12-12=0(周),工作J的总时差TF7-8=12-11=1(周);②其他工作的总时差等于其紧后工作的总时差加本工作与紧后工作之间的时间间隔所得之和的最小值,即:TFi-j=min{TFj-k+LAGi-j,j-k},工作D总时差TF2-6=min{TF6-8+LAG2-6,6-8)=2(周),工作E总时差TF3-5=min{TF6-8+LAG3-5,6-8,TF5-8+LAG3-5,5-8,TF7-8+LAG3-5,7-8}=min{3,0,3}=0(周),工作G的总时差TF4-7=min{TF7-8+LAG4-7,7-8}=1(周),工作A的总时差TF1-2=min{TF2-6+LAG1-2,2-6,TF3-5+LAG1-2,3-5}=min{2,1}=1(周)。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0496秒, 内存占用1.03 MB, Cache:redis,访问数据库19次
