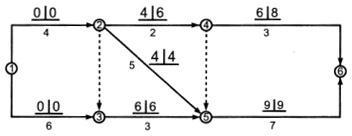

问题 某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间,该计划表明()。
选项 A:工作1-3的自由时差为零 B:工作2-4的自由时差为2 C:工作2-5为关键工作 D:工作3-5总时差为零 E:工作4-6的总时差为2
答案 ACDE
解析 本题考查的是双代号网络计划时间参数计算。总时差等于该工作最迟完成时间与最早完成时间之差,或该工作最迟开始时间与最早开始时间之差;自由时差等于紧后工作最早开始时间减本工作最早完成时间所得之差的最小值。即:工作1-3的自由时差=6-(0+6)=0;工作2-4的自由时差=4-(0+4)=0;工作2-5总时差=4-4=0,所以为关键工作;工作3-5总时差=6-6=0;工作4-6的总时差=8-6=2。故答案为ACDE。
