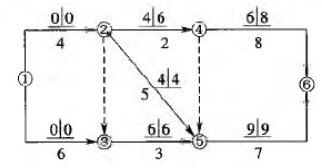

问题 某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间,该计划表明()。
选项 A.工作1—3 的自由时差为零 B.工作2—4 的自由时差为2 C.工作2—5 为关键工作 D.工作3—5 的总时差为零 E.工作4—6 的总时差为2
答案 ACDE
解析 工作1 一3 的自由时差=6-(0+6)=0; 工作2—4 的自由时差=6-(3+2)=0; 工作2—5 总时差=4-4=0,所以是关键工作; 工作3—5 的总时差=6-6=0; 工作4 一6 的总时差=8-6=2。@##
