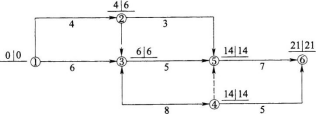

问题 某工程双代号网络计划如下图所示,图中已标出各个节点的最早时间和最迟时间。该计划表明( )。
选项 A.工作l—2的自由时差为2 B.工作2—5的总时差为7 C.工作3—4为关键工作 D.工作3—5为关键工作 E.工作4—6的总时差为零
答案 BC
解析 由图可知,工作1—2的最早完成时间=0+4=4,其紧后工作2—5和3—5的最早开始时间为4和6,因此工作1—2的自由时差为0,工作2—5的最早开始时间=4,最迟开始时间=14-3=11,因此工作2—5的总时差=11-4=7,节点③④⑤⑥均为关键节点,对于工作3—5,由于6+5不等于14,因此工作3—5是非关键工作,工作3—4为关键工作,工作4—6的总时差=21-5-14=2。
