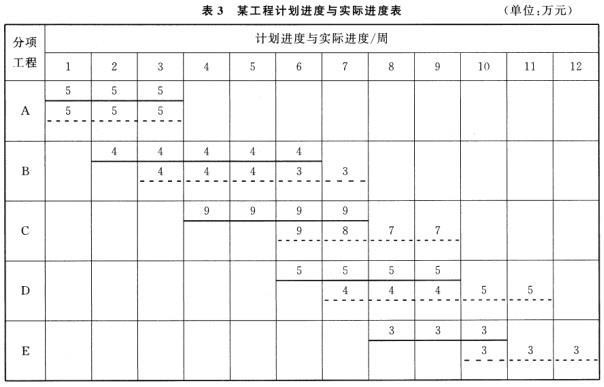

某工程计划进度与实际进度见表3 。表中实线表示计划进度(计划进度线上方的数据为每周计划投资),虚线表示实际进度(实际进度线上方的数据为每周实际投资)。各分...

作者: rantiku 人气: - 评论: 0

问题 某工程计划进度与实际进度见表3 。表中实线表示计划进度(计划进度线上方的数据为每周计划投资),虚线表示实际进度(实际进度线上方的数据为每周实际投资)。各分项工程每周计划完成和实际完成的工程量相等。 问题 1.计算投资数据,并将结果填入表4 。 2.试在图1中绘制该工程三种投资曲线:①拟完工程计划投资曲线;②已完工程实际投资曲线;③已完工程计划投资曲线。 3.分析第6周末和第1 0周末的投资偏差和进度偏差(以投资额表示)。
选项
答案

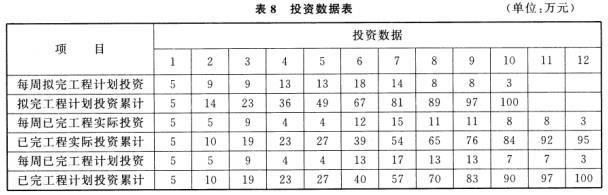

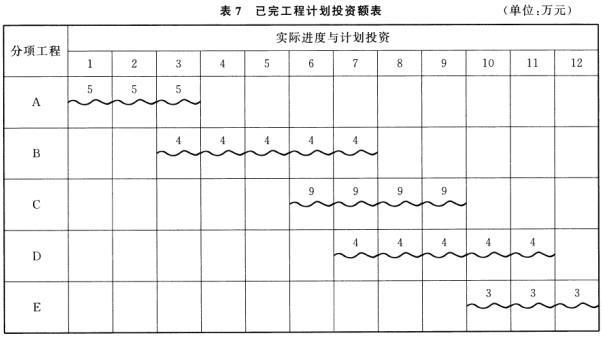

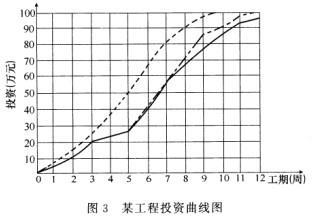

解析 1.(1)绘制已完工程计划投资额,见表7。 (2)投资数据的计算结果见表8 。 2.根据表7中数据在图3中给出3种投资曲线:①拟完工程计划投资曲线;②已完工程实际投资曲线;③已完工程计划投资曲线。 3.第6周末和第1 0周末的投资偏差和进度偏差。第6周末:投资偏差=已完工程计划投资累计-已完工程实际投资累计=(40-39)万元=1万元投资节约1万元。进度偏差=已完工程预算投资累计-计划工程预算投资累计=(40-67)万元=-2 7万元结果为负值,表示工期拖延2 7万元。第1 0周末:投资偏差=(90-84)万元=6万元投资节约6万元。进度偏差=(90-100)万元=-1 0万元进度拖延1 0万元。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0622秒, 内存占用1.04 MB, Cache:redis,访问数据库18次
