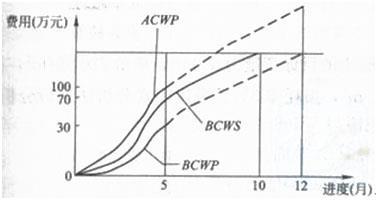

某打桩工程开工以后,至5月底进行检查,得到如下图所示曲线,则该分项工程出现的费用偏差为()万元 A.0 B.-30 C.-40 D.-70

作者: rantiku 人气: - 评论: 0
问题 某打桩工程开工以后,至5月底进行检查,得到如下图所示曲线,则该分项工程出现的费用偏差为()万元
选项 A.0 B.-30 C.-40 D.-70
答案 D
解析 新版教材P118-119按赢得值法,费用偏差CV=BCWP-ACWP。按图示,CV=30-100=-70万元,故答案D正确。
