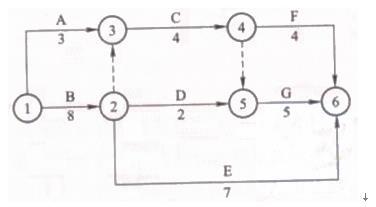

已知下列双代号网络图,由于设计图纸的变更,造成D工作延误6天,则总工期将延长()天。 A.2 B.3 C.4 D.5

作者: rantiku 人气: - 评论: 0
问题 已知下列双代号网络图,由于设计图纸的变更,造成D工作延误6天,则总工期将延长()天。
选项 A.2 B.3 C.4 D.5
答案 C
解析 新版教材P138-139本题关键线路为1——2——3——4——5——6,总工期为17天(8+4+5=17天),而D工作所在的线路最大长度为15天(线路1——2——5——6,8+2+5=15天)。因此,D工作有2天的总时差,如果工作D拖延6天开始,则总工期将延长4天(6-2=4天),选项C正确。
