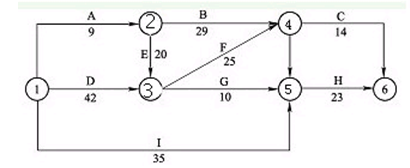

某双代号网络计划如下图所示。由于恶劣天气原因,工作A施工时间延误40天,则会影响施工工期(  )天。 A.0 B.6 C.11 D.27

作者: rantiku 人气: - 评论: 0
问题 某双代号网络计划如下图所示。由于恶劣天气原因,工作A施工时间延误40天,则会影响施工工期(  )天。
选项 A.0 B.6 C.11 D.27
答案 D

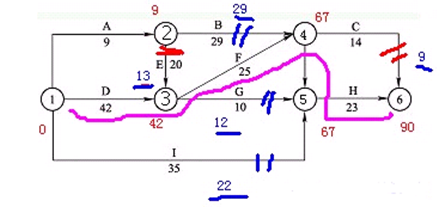

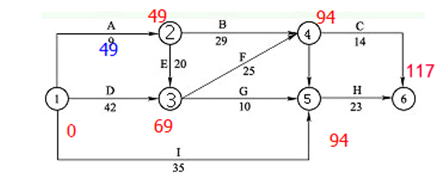

解析 新版教材P138-139该双代号网络计划关键线路为1-3-4-5-6,总工期为90天。 延期后的网络图为: 所以延误后的工期为117-90=27
