背景 某施工单位承接了长55.8km的平原区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。全线均为填方路堤,平...

作者: rantiku 人气: - 评论: 0

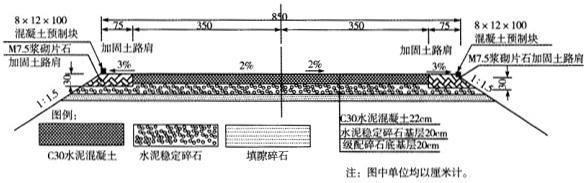

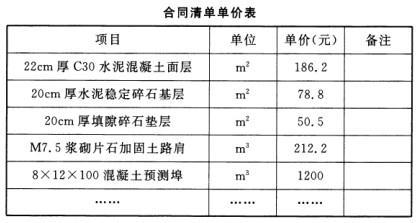

问题 背景 某施工单位承接了长55.8km的平原区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。全线均为填方路堤,平均填方高度为2~4m,填方边坡坡面未做坡面防护处理。路面结构如下图所示。 该工程采用清单计价,施工合同中的清单单价部分摘录如下表:合同清单单价表 施工单位采用轨道式摊铺机进行面层施工。在进行混凝土面层铺筑前,施工单位做的准备工作有:模板的加工与制作、测量放线、模板支立、铺设轨道、摊铺机就位和调试。现将施工单位的部分技术要点摘录如下:(1)施工中采用一次性塑料模板;(2)模板拆除应在混凝土抗压强度不小于5.0MPa时方可进行;(3)根据拌和物的黏聚性、均质性及强度稳定性试拌确定最佳拌和时间;(4)混凝土入模前,应检查坍落度,控制在配合比要求坍落度1cm范围内;(5)清除接缝中夹杂的砂石等后,及时做灌浆处理。 问题: 1.补充面层施工前准备工作的漏项。 2.改正面层施工技术要点中的错误之处。 3.写出图中8*12*100预制块构筑物的名称和作用。 4.写出背景图中排除路面表面水至路基范围之外的途径。 5.计算M7.5浆砌片石加固土路肩的合同造价。
选项
答案
解析 1.漏项为:导线架设。 2.(1)改正:施工模板应采用刚度足够的槽钢、轨模或钢制边侧模板(不应使用木膜板和塑料模板等易变形的模板);(2)改正:模板拆除应在混凝土抗压强度不小于8.0MPa时方可进行;(3)改正:控制在配合比要求坍落度20~40mm范围内。 3.拦水带。作用:汇集路面表面水,然后通过泄水口和急流槽排离路堤,保护边坡坡面不受路面表面水流冲刷。 4.路面表面水汇集在拦水带同路肩铺面(或者路肩和部分路面铺面)组成的浅三角形过水断面内,在适当长度内(20~50cm)设置泄水口配合急流槽将路面积水排于路基之外。 5.加固土路肩的面积:(75+120)*30*0.5=2925(cm2)。加固土路肩的合同总价:2925/10000*2*55800*212.2=6926844.6(元)。 本案例第1问考查的是轨道式摊铺机进行混凝土面层铺筑准备工作。包括:(1)提前做好模板的加工与制作;(2)测量放样;(3)导线架设;(4)模板支立;(5)铺设轨道;(6)摊铺机就位和调试。 本案例第2问考查的是水泥混凝土路面施工方法。施工模板应采用刚度足够的槽钢、轨模或钢制边侧模板,不应使用木膜板和塑料模板等易变形模板。模板拆除应在混凝土抗压强度不小于8.0MPa时方可进行。根据拌和物的黏聚性、均质性及强度稳定性试拌确定最佳拌和时间。混凝土入模前,应检查坍落度,控制在配合比要求坍落度20~40mm范围内,制作混凝土检测抗压抗折强度的试件。清除接缝中夹杂的砂石等后,及时做灌浆处理。 本案例第3问考查的是路面防排水设施。路面表面防排水设施由路拱横坡、路肩坡度和拦水带等组成。在路堤较高,边坡坡面未做防护而易遭受路面表面水流冲刷,或者坡面虽已采取防护措施但仍有可能受到冲刷时,应沿路肩外侧边缘设置拦水带,汇集路面表面水,然后通过泄水口和急流槽排离路堤。 本案例第4问考查的是路面排水设施。背景图为填方路堤,且设置了拦水带。当路面地表水顺着2%路拱横坡及3%路肩横坡流到路基边缘时,就被拦水带挡住了。路面表面水汇集在拦水带同路肩铺面(或者路肩和部分路面铺面)组成的浅三角形过水断面内,在适当长度内(20~50cm)设置泄水口配合急流槽将路面积水排于路基之外。 本案例第5问考查的是清单计量的计算方法。从《合同清单单价表》中得到M7.5浆砌片石加固土路肩的单价是212.2元/m3,所以先计算M7.5浆砌片石加固土路肩的体积。加固土路肩的形状和尺寸需要在图中读出来。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0492秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
