背景 某施工单位承接了平原区一段长50.8km的双向两车道新建二级公路路面施工,全线均为填方路堤,平均填方高度1~2m。路基宽8.5m,路面宽7.0m...

作者: rantiku 人气: - 评论: 0

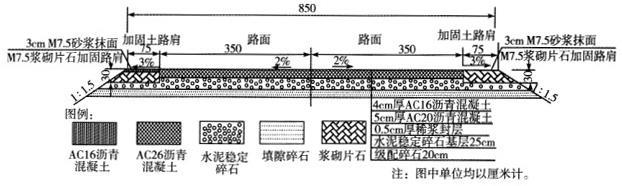

问题 背景 某施工单位承接了平原区一段长50.8km的双向两车道新建二级公路路面施工,全线均为填方路堤,平均填方高度1~2m。路基宽8.5m,路面宽7.0m,面层采用AC16沥青混凝土,路面结构设计图如下图所示: 施工过程中发生了以下三个事件:事件一:项目部对施工材料实行材料计划管理,在确定材料需用量计划时,材料采购人员对片石采购进行了充分调研,发现片石的虚方与实方比为1:0.7,即采购回来的1m3片石只能砌筑0.7m3M7.5浆砌实体。事件二:稀浆封层施工之前,施工单位进行了充分的备料,包括:乳化沥青、粗细集料、水、石粉和添加剂。稀浆封层混合料的乳化沥青的用量应通过查阅规范确定,稀浆封层混合料的加水量应根据施工摊铺和易性由现场经验确定。事件三:沥青混凝土摊铺时,2号运料车在运输途中,受交通事故影响被堵,沥青拌合料运达摊铺现场时温度为120℃。现场施工员及时将该车料进行了摊铺和碾压。 问题: 1.写出图中2%、3%对应的路面表面防排水设施名称。 2.针对加固路肩工程,材料采购人员应采购片石多少m3? 3.改正事件二中错误之处。 4.事件三中现场施工员的做法是否正确?说明理由。 5.写出编制材料计划的原则和要求。
选项
答案
解析 1.2%为路拱横坡、3%为路肩横坡。 2.一侧加固土路肩的面积:(75+120)*30*0.5=2925(cm2)采购的片石总量:2925/10000*2*50800/0.7=42454.29(m3) 3.稀浆封层混合料的乳化沥青的用量应通过配合比设计确定,稀浆封层混合料的加水量应根据施工摊铺和易性由稠度试验确定。 4.不正确。理由:混合料运至施工现场的温度控制在不低于135~150℃,否则应该废弃。 5.编制材料计划的原则和要求:(1)依据施工生产的实际情况编制,做到经济合理,切实可行;(2)坚持勤俭节约和先利用库存,后订货、采购的原则;(3)各部门对计划严格审核。 本案例第1问考查的是路面防排水设施。路面表面防排水设施由路拱横坡、路肩坡度和拦水带等组成。路面防排水的任务是迅速将降落在路面和路肩表面的降水排走,以免造成路面积水而影响安全。 本案例第2问考查的是面积计算。本题加固土路肩有两个,每个都是梯形,梯形的面积公式是(上边+下边)*高/2。下边长的计算要运用到图中的边坡坡度1:1.5。面积乘以全线里程长度50.8km就是体积。再根据虚方比例进行换算。 本案例第3问考查的是稀浆封层施工。“稀浆封层施工之前,施工单位进行了充分的备料,包括:乳化沥青、粗细集料、水、石粉和添加剂。”是正确的。稀浆封层混合料的乳化沥青的用量应通过配合比设计确定稀浆封层混合料的加水量应根据施工摊铺和易性由稠度试验确定,要求的稠度应为2~3cm。 本案例第4问考查的是沥青混凝土拌合料的拌制。热拌沥青混合料的施工温度与石油沥青的标号有关。沥青的加热温度控制在规范规定的范围之内,即145~170℃。集料的加热温度视拌和机类型决定,间歇式拌和机集料的加热温度比沥青温度高10~30℃,连续式拌和机集料的加热温度比沥青温度高5~10℃;混合料的出料温度控制在135~170℃。当混合料出料温度过高即废弃。混合料运至施工现场的温度控制在不低于135~150℃。 本案例第5问考查的是编制材料计划的原则和要求。材料计划管理是企业组织施工生产的必要保证条件,是企业全面计划管理的重要组成部分,也是企业保证应降低成本,减少浪费,加速资金周转的主要因素。其中,材料需用量计划是编制材料供应计划的基础。材料需用量计划的准确与否,决定了材料供应计划保证供应的程度。编制材料计划的原则和要求:(1)依据施工生产的实际情况编制,做到经济合理,切实可行;(2)坚持勤俭节约和先利用库存,后订货、采购的原则;(3)各部门对计划严格审核。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0843秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
