背景: 某施工单位承接了一级公路某标段施工任务,标段内有5座多跨简支梁桥,桥梁上部结构均采用20m先张预应力空心板,5座桥梁共计35跨,每跨空心板数量...

作者: rantiku 人气: - 评论: 0

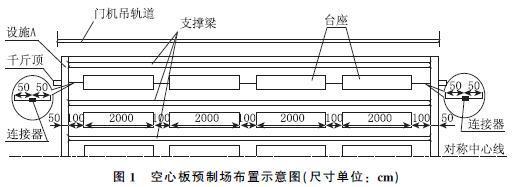

问题 背景: 某施工单位承接了一级公路某标段施工任务,标段内有5座多跨简支梁桥,桥梁上部结构均采用20m先张预应力空心板,5座桥梁共计35跨,每跨空心板数量均为20片。施工单位在路基上设置了如图1所示的预制场,所有空心板集中预制,为节省费用,编制的施工组织设计中要求张拉端钢绞线用连接器连接并重复使用。 施工中还有如下事件发生: 事件1:施工单位定制了8套模板(外模8套、充气式胶囊内模8套)循环重复用,设定每片空心板预制周期为7天,整个预制施工采取平行流水作业,前20片空心板预制施工横道图如图2: 事件2:施工单位制定的空心板预应力施工操作要点如下: (1)预应力张拉采用两套千斤顶、油泵施工,张拉前只需分别对千斤顶、油泵进行检查,即可用于预应力张拉。 (2)预应力张拉采用双控,以张拉力控制为主,以钢绞线的计算伸长量进行校核。 (3)混凝土浇筑完成后,按要求及时拆除外模与内模胶囊,采用与空心板同条件养护的试块进行强度评定。 (4)混凝土试块达到设计强度的70%时,使用砂轮锯切断钢绞线放张。 事件3:空心板预制中,发现有5片空心板顶板厚度只有7cm,设计厚度为10cm,施工单位立即组织技术人员召开现场会,排除了外模板制作与安装、混凝土施工、台座变形等因素,查找到事故原因后,及时解决了问题。 <1> 、写出图1中设施A的名称,并计算单根钢绞线理论下料长度。 <2> 、事件1中,计算所有空心板预制完成的工期。 <3> 、逐条判断事件2中空心板预应力施工操作要点的正误,并改正错误之处。 <4> 、事件3中,分析空心板顶板厚度不够的原因。
选项
答案
解析 <1> 、 A为横梁,(两连接器之间的长度)单根钢绞线理论长度:2000*4+100*4=8400。 <2> 、 施工工期=34*7+9=247天。 <3> 、 (1)错误。改正:张拉前,千斤顶、油泵应进行配套检验,配套使用。 (2)错误。改正:预应力张拉采用双控,以张拉力控制为主,以钢绞线的实际伸长量进行校核。 (3)正确。(“及时”两字有歧义,涉及缺少条件) (4)错误。改正:混凝土试块达到设计强度的75%时,使用砂轮锯切断钢绞线放张。 <4> 、内模位置偏差、内模变形导致。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0992秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
