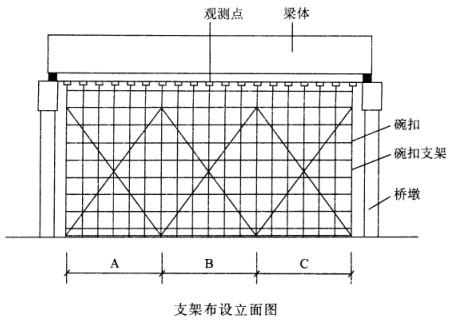

(三) 【背景资料】 某跨度40m现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工(见下图),支架由钢管、扣件、...

作者: rantiku 人气: - 评论: 0
问题 (三) 【背景资料】 某跨度40m现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工(见下图),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。 为了保证支架的承载力以及消除支架和支架地基引起的塑性变形,对支架进行了堆沙袋预压,压重为梁自重的1.2倍(梁自重加施工荷载),并在跨中支架顶部设置了标高观测点。 观测点预压前标高为l85.756m,进行分级预压,100%预压荷载时观测点的标高为185.701m。预压稳定后进行了分级卸载,卸载后观测点的标高为185.725m。 经计算,该桥达到了设置预拱度的条件,恒载、活载、混凝土温度、徐变、收缩引起挠度见下表,并按二次抛物线设置预拱度。跨中底板的设计标高为185.956m。粱体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、C)(见下图),分批分次拆除支架。 【问题】 1.计算梁自重和施工荷载作用下的弹性变形。(保留小数点后三位) 2.计算该支架跨中需要设置的预拱度以及底板的立模标高。(保留小数点后三位) 3.排列A、B、C三部分合理的拆除顺序。 4.写出旧扣件外观质量可能存在的病害。 5.写出架设本桥支架所需要的特殊工种。
选项
答案

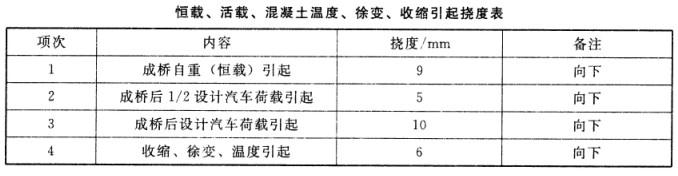

解析 1.梁自重和施工荷载作用下的弹性变形=(185.725-185.701)m=0.24m。 2.该支架跨中需要设置的预拱度=(9+5+10+6)mm=30mm。底板的立模标高=(1.85.956+0.03)m=185.986m。 3.A、B、C三部分合理的拆除顺序是:先拆除B,然后同步拆除A和C。 4.旧扣件外观质量可能存在的病害包括裂缝、变形或螺栓出现滑丝。 5.架设本桥支架所需要的特殊工种为架子工、电焊工、信号工、司索工。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0580秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
