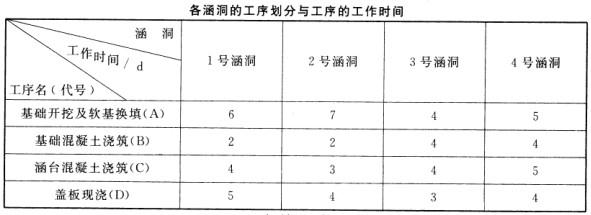

背景某施工单位承接的二级公路中有四道单跨2.0*2.0m钢筋混凝土盖板涵,在编制的《施工组织设计》中,对各涵洞的工序划分与工序的工作时间分析如下表所示...

作者: rantiku 人气: - 评论: 0

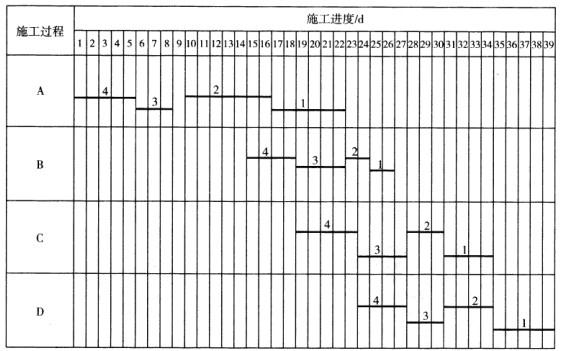

问题 背景 某施工单位承接的二级公路中有四道单跨2.0*2.0m钢筋混凝土盖板涵,在编制的《施工组织设计》中,对各涵洞的工序划分与工序的工作时间分析如下表所示。 施工单位最初计划采用顺序作业法组织施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业法。根据现场施工便道情况,施工单位决定分别针对A、B、C、D四道工序组织四个专业作业队伍,按4号→3号→2号→1号涵洞的顺序采用流水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序之后,按《隐蔽工程验收制度》规定,必须对基坑进行检查和验收,检查和验收时间(间歇时间)按2天计算。验收由施工单位项目负责人组织施工人员、质检人员,并请监理单位人员及设计代表参加。验收的项目为:基坑几何尺寸、地基处理。验收合格后才进行下一道工序的施工。 问题: 1.计算按顺序作业法组织四道涵洞施工的工期。 2.计算按流水作业法组织施工的流水步距及总工期。 3.绘制按流水作业法组织施工的横道图。(要求横向为工期,纵向为工序) 4.根据《隐蔽工程验收制度》,验收时还必须邀请哪个单位参加? 5.补充基坑验收时缺漏的项目。
选项
答案
解析 1.按顺序作业法组织四道涵洞施工的工期为所有工作时间和=(6+2+4+5)+(7+2+3+4)+(4+4+4+3)+(5+4+5+4)+2*4=74(d)。 2.KA-B=max{(6-0),(13-2),(17-4),(22-8),(0-12)}d=14d。KB-C=max{(2-0),(4-4),(8-7),(12-11)(0-16)}d=2d。KC-D=max{(4-0),(7-5),(11-9),(16-12),(0-16)}d=4d。按流水作业法组织施工的总工期=2+(14+2+4)+(5+4+3+4)=39(d)。 3.绘制按流水作业法组织施工的横道图如下图所示。 4.根据《隐蔽工程验收制度》,验收时还必须邀请建设单位代表参加验收。 5.基坑验收时缺漏的项目有:土质情况、标高。 1.顺序作业法的工期即为所有工作的时间之和。故四道涵洞施工的工期=(6+2+4+5)+(7+2+3+4)+(4+4+4+3)+(5+4+5+4)+2*4=74(d)。 2.在实际的公路通道和涵洞施工中,全等节拍流水较少见,更多的是异节拍流水和无节拍流水。对于通道和涵洞的流水组织主要是以流水段方式组织流水施工,而流水段方式的流水施工往往会存在窝工(资源的闲置)或间歇(工作面的闲置)。根据流水施工的组织原理,异步距异节拍流水实质上是按无节拍流水组织,引入流水步距概念的目的就是为了消除流水施工中存在的窝工现象。消除窝工和消除间歇的方法都采用累加数列错位相加取大差的方法,构成累加数列的方法,当不窝工的流水组织时,其流水步距计算是同工序各节拍值累加构成数列;当不间歇的流水组织时,其施工段的段间间隔计算是同段各节拍值累加构成数列;错位相减取大差的计算方法,两种计算方法相同。其计算公式为:(1)无窝工的无节拍流水工期=流水步距和+最后一道工序的节拍和。(2)无间歇的无节拍流水工期=施工段间间隔和+最后一个施工段的节拍和。(3)有窝工并且有间歇的无节拍流水工期,一般无法计算,只能绘横道图来确定;如果是异节拍流水往往是不窝工或者不间歇流水中的最小值。基本步骤为:①同工序各节拍值的累加构成数列;②相邻工序的数列往右边错一位相减取最大差值;③计算工期。本案例中的工期=施工段间间隔和+流水步距和+最后一道工序的节拍和=2+(14+2+4)+(5+4+3+4)=39(d)。 3.公路工程的进度横道图是以时间为横坐标,以工程分解结构WBS方法划分的各分部(项)工程或工作内容为纵坐标,按一定的先后施工顺序,用带时间比例的水平横线表示对应工作内容持续时间的进度计划图表。4隐蔽工程是指为下道工序施工所隐蔽的工程项目,隐蔽前必须进行质量检查和验收,由施工项目负责人组织施工人员、质检人员,并请监理单位、建设单位代表参加,必要时请设计人参加,检查意见应具体明确,检查手续应及时办理,不得后补。须复验的要办理复验手续,填写复验日期并由复验人做出结论。 5.隐蔽工程项目包括:(1)地基与基础,包括土质情况、基槽几何尺寸、标高、地基处理;(2)主体结构各部位钢筋,内容包括:钢筋品种、规格、数量、间距、接头情况及除锈、代用变更情况;(3)梁等结构物预应力筋、预留孔道的直径、位置、坡度、接头处理、孔道绑扎牢固等的情况;(4)焊接,包括焊条牌号(型号)、焊口规格、焊缝长度、高度及外观清渣等;(5)桥梁工程桥面防水层下找平层的平整度、坡度、桥头搭板位置、尺寸;(6)桥面伸缩缝埋件规格、数量及埋置位置;(7)钢管管道内外绝缘防腐;(8)雨、污水管道、混凝土管座、管带及附属构筑物隐蔽部位;(9)设备基础及水泥混凝土的配筋、尺寸、强度、表面标高;(10)光电缆的布放、预留长度、接头的物理、电气性能,电缆沟的开挖与回填及光电缆的接续;(11)接地体的埋设、引接和接地电阻、机电设备支架箱体的防锈防腐处理。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1181秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
