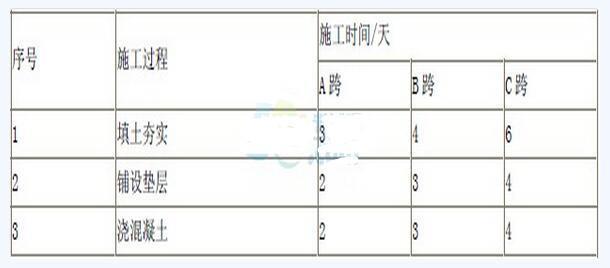

背景:   某道路工程施工过程分为:地面回填土并夯实、铺设道渣垫层、浇捣石屑混凝土面层。各施工过程在各跨的持续时间如表1 所示。 表1 各施...

作者: rantiku 人气: - 评论: 0
问题 背景:   某道路工程施工过程分为:地面回填土并夯实、铺设道渣垫层、浇捣石屑混凝土面层。各施工过程在各跨的持续时间如表1 所示。 表1 各施工过程的持续时间表   1)根据该项目流水节拍的特点。可以按何种流水施工方式组织施工? 2)确定流水步距和工期。
选项
答案
解析 1)根据该项目施工过程流水节拍的特点,可以按无节奏流水施工方式组织施工。 2)确定流水步距;采用“取大差”法计算流水步距。   取大差法的基本步骤:对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程   流水节拍的累加数列;将相邻施工过程流水节拍累加数列的后者错后一位,上下相减后求得一个差   数列;在差数列中取最大值,即为这两个相邻施工过程的流水步距。   1)求各施工过程流水节拍的累加数列:   填土夯实:3,7,13   铺设垫层:2,5,9   浇混凝土:2,5,9   2)错位相减求得差数列:
