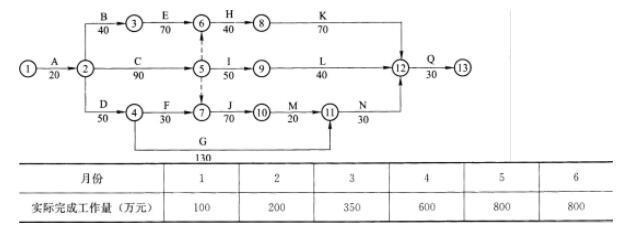

背景资料: 某公路工程,合同价4000万元,合同工期270天。合同条款约定:(1) 工程预付款为合同价的10%,开工当月一次性支付;(2)工程预付...

作者: rantiku 人气: - 评论: 0
问题 背景资料: 某公路工程,合同价4000万元,合同工期270天。合同条款约定:(1) 工程预付款为合同价的10%,开工当月一次性支付;(2)工程预付款扣回时间及比例 :自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回;(3) 工程进度款按月支付;(4)工程质量保证金按月进度款的5倍扣留;(5)钢材、水泥、 沥青按调值公式法调价,权重系数分别为0.2、0.1、0.1, 其中钢材基期价格指数为100。 施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理批准 。 前 6个月(即1~6月份)每月完成的工作量见下表? 6月份钢材的现行价格指数为1 10,其余材料价格无变化。 施工过程中,在第三个月末检查时发现:E工作延误20天,C工作延误10天,F 工作按计划进行,G工作提前10天。为满足业主坚持按合同工期完工的要求, 在不改变网络计划逻辑关系的条件下, 施工单位根据下表按照经济性原则进行计划调整。 在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。 施工单位及时采取合理措施进行处理并通知了监理。因处理硬质岩石导致增加费用 20万元、G工作延误20天,对此,施工单位在规定时间内提出了工期及费用索赔。 问题: 1.按网络图图例方式,列出⑤、⑥、⑦三个节点的节点时间参数; 指出网络图中的关键线路;确定计划工期。 2.列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回? 每月扣多少万元? 3.列式计算4月份及5月份的工程进度支付款。 4.列式计算6月份的调价款。 5.针对3月末进度检查结果,评价工程进度,并分析确定调整计划的最经济方案。 6.针对G工作中出现硬质岩石的处理, 分别指出施工单位提出的工期及费用索赔是否合理?并说明理由。
选项
答案

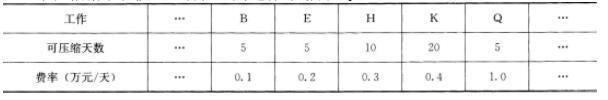

解析 1. 为270。 2.本工程预付款=4000*10%=400万 起扣点金额=4000*60%=2400万 工程在达到400+100+200+350+600+800=2450万元的第5月开始扣回,即在5月和6 月这两个月扣回。每月扣回200万。 3.4月份的工程进度款=600(1-0.05)=570万元 5月份的工程进度款=(800)(1-0.05)-200=760-200=560万元 4.6月份的应付款=800(0.6+0.2*1.1+0.1*1+0.1*1)=816万元 6月份的调价款=816-800=16万 5.3月末进度检查结果E工作延误20天,C工作延误10天,F工作按计划进行,G工作提前1 0天。因为E为关键工作,所以工程工期将拖20天。 6.(1)处理硬质岩石导致G工作延误20天提出的工期索赔不合理。因为原计划G工作有10 天总时差=210-70-130,在3月末时G工作提前了10天,因此相对于270天的工期有20 天的总时差。处理硬质岩石的时间大约是70+65=135天在3月末以后发生,所以20 天的延误有20天的总时差可以消化,不会造成工程工期(总工期)拖延,不能索赔工期。 (2)处理硬质岩石导致增加费用20万元,施工单位可以索赔。 因为合同未标明硬质岩石属于业主方的责任,所造成的费用增加理应获得补偿。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0841秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
