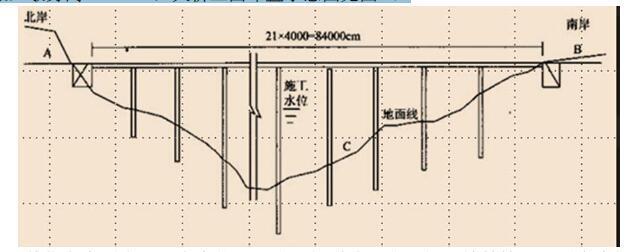

背景:某施工单位承接了一段山区高速公路,其中有一座21*40m 先简支后连续T 型预应力混凝土 梁桥。北岸桥头距隧道出口30m,南岸桥头连接浅挖方路堑...

作者: rantiku 人气: - 评论: 0
问题 背景:某施工单位承接了一段山区高速公路,其中有一座21*40m 先简支后连续T 型预应力混凝土 梁桥。北岸桥头距隧道出口30m,南岸桥头连接浅挖方路堑,挖方段长约2km,大桥采用双柱式圆形 截面实心墩,墩身高10—40m,大桥立面布置示意图见图1: 事件1:施工单位考虑到水源、电力状况、进出场道路和成品梁运输等情况,需在大桥附近设置T 梁预制场,T 梁预制场平面布置图示意图见图2 事件2:施工单位拟采用双导梁架桥机架设40mT 梁,施工工艺及架设方法如下: (1)双导梁架桥机施工工艺流程:铺设架梁及运梁及轨道→组装架桥机→(A)→脱空前支架→整 机推进到位→支顶前支架→(B)→吊梁、纵移到位→落梁、横移到位→安放支座→焊接梁片连接板、 支座上下钢板。 (2)将轨道上的拼装的架桥机前段推移到后跨,固定好架桥机; (3)将预制梁由运梁车运至架桥机安装跨,两端同时起吊,横移桁车至于梁跨正中并固定。 (4)将梁纵移到后跨,固定纵移桁车,用横移桁车将梁横移到设计位置,下落就位。 (5)待一跨梁全部架设完成,前移架桥机,重复上述程序进行下一跨梁的安装。 事件3:为保证架设安全,施工单位对施工现场进行了重大安全风险辨识和评估,制定了双导梁架 桥机架设T 梁的安全专项施工方案,报监理工程师审核,并组织专家对专项方案进行论证。在施工 前进行技术和安全交底,最后安排人员进行了T 梁架设。 【问题】: 1、根据大桥的地形条件,针对图1 的A、B、C 位置,T 梁预制梁场应设置在哪里合适?说明理由。 2、写出T 梁预制场示意图中区域D 和E 名称。 3、在事件2 中,指出双导梁架桥机施工工艺流程中
选项 A 和B 的含义。 4、事件2 中,施工单位拟采用的双导梁架桥机架设方法中下划线处描述的位置是否正确?如错误, 请写出正确的位置。 5、在事件3 中,施工单位对双导梁架桥机架设T 梁前,将编写安全专项方案组织专家论证,请写出 专家论证主要内容。
答案
解析 1:T 梁预制场应设置在B 处(南岸路基上)合适。因为A 离隧道出口过近,不能建设预制场地;C 为桥下位置,且位于施工水位以下;B 在浅挖方路堑地段,是设置T 粱预制场的合适位置。 2:D 和E 的名称分别是存梁区和制梁区(或预制台座)。 3:A—试吊;B—喂梁。 4:(2)不正确,应是安装跨; (3)不正确,应是后跨; (4)不正确。应是安装跨; 5:专家论证的主要内容: (1)专项方案内容是否完整、可行。 (2)专项方案计算书和验算依据是否符合有关标准规范。 (3)安全施工的基本条件是否满足现场实际情况。
