某施工单位承接了某二级公路预应力混凝土连续箱梁跨河大桥,桥跨布置为4 联,每联3 跨,大桥纵断面示意图如下图所示。基础为钻孔灌注桩,桩长为48~64m;桥...

作者: rantiku 人气: - 评论: 0

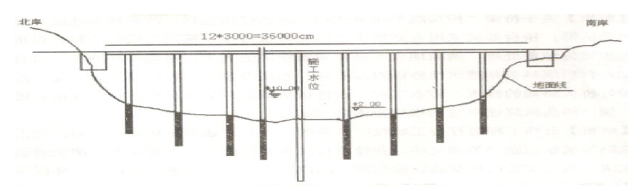

问题 某施工单位承接了某二级公路预应力混凝土连续箱梁跨河大桥,桥跨布置为4 联,每联3 跨,大桥纵断面示意图如下图所示。基础为钻孔灌注桩,桩长为48~64m;桥墩采用双柱墩,墩身高度25~30m,桥台为桩柱式桥台,施工设计图中表明箱梁施工采用满堂支架现浇方案,桥位处平均水深5m,该航段不通航,河床地质为粉质砂土。 大桥纵断面示意图 施工单位无大型施工船只,用于本桥大型临时设施的材料有560mm 钢管,工字钢等型钢,贝雷架。 根据地质条件,施工单位采用正循环回转钻孔法施工灌注桩,在施工方案中对正循环回转钻孔施工方法描述如下利用钻孔旋转切削土体钻进,泥浆输入钻孔内,从钻头的钻杆下口吸进,泥浆挟带砖渣通过钻杆中心上升,从钻杆顶部连接管道排出至沉淀池内,砖渣在此沉淀而泥浆回流入泥浆池中不再使用。 施工单位设置的钻孔灌注桩质量控制点有①桩位坐标;②垂直度;③孔径;④A;⑤钢筋笼接头质量;⑥B。 根据现场实际情况,施工单位建议采用预应力混凝土箱梁预制安装方案,通过监理单位向建设单位提出变更设计申请,经建设单位和设计单位同意后,进行预应力混凝土箱梁施工。 【问题】 1.根据背景资料,施工单位进行钻孔灌注桩施工应采用哪些主要大型临时设施?说明理由。 2.施工单位关于正循环回转钻孔施工方法中加下划线部分的描述是否正确?如不正确,写出正确描述。 3.写出钻孔灌注桩质量控制点
选项 A 和B 的内容。 4.施工单位提出设计变更申请的理由是否正确?设计变更程序是否完善?并分别说明理由。
答案
解析 1.应采用的主要大型临时设施有施工临时栈桥;钻孔施工平台。因为水位较深,但该河段不通航,且施工单位无大型船只;且施工单位备有钢管、型钢、贝雷架等材料,所以可搭设栈桥和平台。 2.不正确。正确的描述为泥浆泵将泥浆压进泥浆笼头,通过钻杆中心从钻头喷入钻孔内,泥浆挟带砖渣沿钻孔上升,从护筒顶部排浆孔排出至沉淀池,钻渣在此沉淀而泥浆流入沉淀池循环使用。 3.A 是清孔质量,B 是导管接头质量检查与水下混凝土的灌注质量 4.理由正确,因为施工图与现场实际情况不符。程序不完善,因为还缺少监理批准。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0530秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
