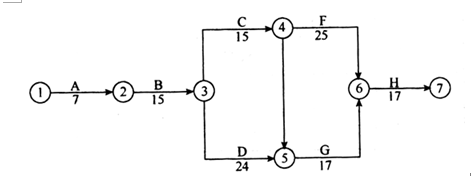

某实施监理的机电工程项目,设备安装工程开始前,施工单位依据总进度计划的要求编制了如下图所示的设备安装双代号网络进度计划(时间单位:d),并得到了总监理工程...

作者: rantiku 人气: - 评论: 0

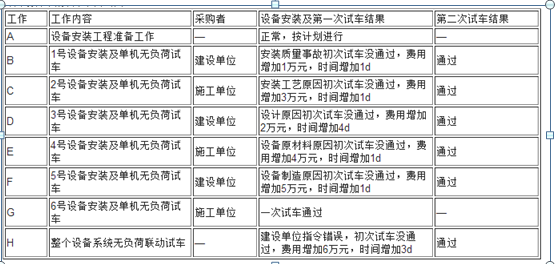

问题 某实施监理的机电工程项目,设备安装工程开始前,施工单位依据总进度计划的要求编制了如下图所示的设备安装双代号网络进度计划(时间单位:d),并得到了总监理工程师的批准。 依据工合同的约定,设备安装完成后应进行所有单机无负荷试车和整个设备系统的无负荷联动试车。本工程共有6台设备,主机由建设单位采购,配套辅机由施工单位采购;各台设备采购者和 试车结果见下表。各台设备采购者和试车结果 设备安装工程具备试车条件时,单机无负荷试车和无负荷联动试车应分别由谁组织 2.请对B、C、D、E、F、H六项工作的设备安装及试车结果没通过的责任进行界定。3.设备安装工程的计划工期和应批准顺延工期各是多少天 4.设备安装工程应补偿施工单位多少费用
选项
答案
解析 设备安装工程具备试车条件时,由承包商组织单机无负荷试车,由发包人组织无负荷联动试车。2.B、C、E三项工作没通过的责任者是施工单位,D、F、H三项工作没通过的责任者是建设单位。3.A—B—D—G—H为关键路线的工作,故设备安装工程的计划工期为80d,D增加4天,H增加3天,故应批准工期顺延7d。4.应补偿施工单位费用为2+5+6=13万元

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0684秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
