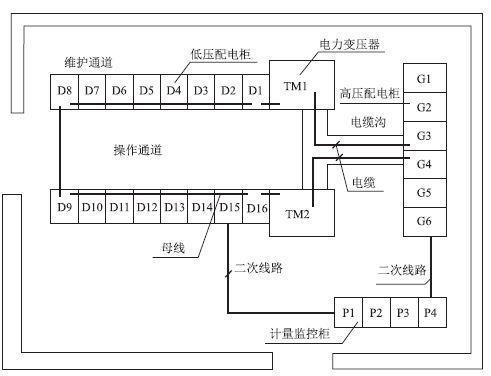

背景: 某电力工程公司项目部承接了商务楼的10kV变配电工程施工项目,工程主要设备布置见10kV变配电设备布置图(下图),变配电设备运行状态通过监控柜...

作者: rantiku 人气: - 评论: 0
问题 背景: 某电力工程公司项目部承接了商务楼的10kV变配电工程施工项目,工程主要设备布置见10kV变配电设备布置图(下图),变配电设备运行状态通过监控柜实施智能监控。项目部依据验收规范和施工组织设计编制了变配电工程的施工方案,设备二次搬运及安装程序是:高压开关柜→变压器→低压配电柜→计量、监控柜。 方案中,项目部将高压开关柜等基础框架安装的水平度偏差设置为B级质量控制点,电力变压器等高压电器的交接试验设置为A级质量控制点,保证变配电设备施工质量达到验收规范要求。进场后,因设计单位变更高压系统设计,造成高压开关柜比其他设备晚到现场。 项目部改变了设备的二次搬运及安装程序:变压器→低压配电柜→计量、监控柜→高压开关柜。 施工中,变配电设备检查、安装、绝缘测试、耐压试验及试运行符合设计要求,变配电设备系统检测满足智能监控要求,工程验收合格。项目部及时整理施工记录等技术资料,将10kV变配电工程竣工档案移交给商务楼项目建设单位。 问题: 1.分别说明项目部将电力变压器交接试验设置为A级质量控制点和基础型钢的水平度偏差设置为B级质量控制点的理由。 2.项目部是否可以改变设备二次搬运及安装程序?说明理由。 3.智能监控的变配电设备试运行中应检测哪些参数? 4.本工程的竣工档案内容主要有哪些记录?
选项
答案
解析 1.(1)设置为A级合理。 ①A级控制点:影响装置安全运行、使用功能的,如在开车试车中必须要等停车后才能处理的工序,必须由施工、监理、业主三方质检人员共同检查确认签证的项目。 ②交接试验是建筑电气工程安装结束后全面检验测试的重要工序,以判定工程是否符合规定要求,是否可以通电投入运行。只有交接试验合格,建筑电气工程才能受电试运行,为其他建筑设备试运行创造条件。 (2)设置为B级合理。B级控制点:影响下道工序质量的质量控制点,由施工、监理双方质检人员共同检查确认并签证。 2.不正确。高压开关作为总开关,应为首要程序,即从高压到低压的施工程序是不能被改变的。 3.电流值显示、电压值显示、功率因素测量、电能计量等。 4.机电工程项目施工单位需要归档的竣工档案主要内容: (1)一般施工记录。 (2)图纸变更记录。 (3)设备、产品质量检查、安装记录。 (4)预检记录。 (5)隐蔽工程检查记录。 (6)施工试验记录。 (7)质量事故处理记录。 (8)工程质量检验记录。 (9)其他需要向建设单位移交的有关文件和实物照片及音像、光盘等。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0503秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
