【背景资料】 业主通过招标与甲压力管道公司签订了安装合同,此项目包括 A、B、C、D、E、F、G、H 八项工作。业主与乙锅炉压力容器公司签订了设备安装...

作者: rantiku 人气: - 评论: 0

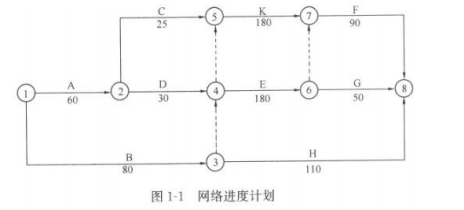

问题 【背景资料】 业主通过招标与甲压力管道公司签订了安装合同,此项目包括 A、B、C、D、E、F、G、H 八项工作。业主与乙锅炉压力容器公司签订了设备安装施工合同。通过相互协调,编制了网络进度计划,如图 1-1 所示,其中 K 工作为设备安装与调试。 由于工艺要求,B、E、F 需共用一台机械。工程施工过程中发生了如下事件:事件 1:业主负责供应的材料供应不及时,使
选项 A 工作延误 6d。 事件 2:甲公司因人员与材料调配问题造成 C 工作增加工作时间 5d,窝工损失 5 万元。 事件 3:乙公司设备安装时,因接线错误造成设备损坏,乙公司安装工作延误 5d,损失 12 万元。 事件 4:在 F 工作施工过程中,甲公司通过采取加快工程进度的技术措施,使 F 工作缩短 7d,该项技 6 术措施费用为 2 万元。 发生以上事件后,施工单位均及时向业主提出了索赔要求。 【问题】 1.该工程的实际工期是多少天?指出实际关键线路。 2.原计划各项工作按照最早开始的时间安排,B、E、F 共同使用的机械在现场闲置多长时间?说明理由。为减少机械闲置,应如何安排相关工作? 3.事件 1 中,业主是否应给予甲公司工期和费用补偿?说明理由。 4.事件 2、事件 3、事件 4 中,甲公司与乙公司的索赔要求能否成立?说明理由。
答案
解析 1. 该工作的实际工期为:A+D+K+F=66+30+185+83=364d。实际关键线路为:A→D→K→F 或 A→C→K→F 2.(1)B 工作与 E 工作之间机械闲置 10d,E 工作与 F 工作机械不闲置,故机械共闲置 10d。 (2)为减少机械闲置,B 工作的最早开始时间应推迟 10d,此时机械无闲置。 3.(1)业主应给甲公司补偿工期和相应费用; (2)理由是:因为业主供应材料不及时,且 A 工作是关键工作,导致总工期延长。 4.(1)事件 2 中,甲公司工期和费用补偿要求不成立。 理由是:是甲公司因人员与材料调配问题造成的属于甲公司自己的原因,不能向业主索赔。 (2)事件 3 中,乙公司工期和费用补偿要求不成立。 理由是:乙公司的自己接线错误造成的损失,责任在于己方,不能向业主索赔。 (3)事件 4 中,甲公司不能得到补偿。 理由是:采用技术措施提前完工不是业主要求,费用应由甲公司承担。
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0810秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
