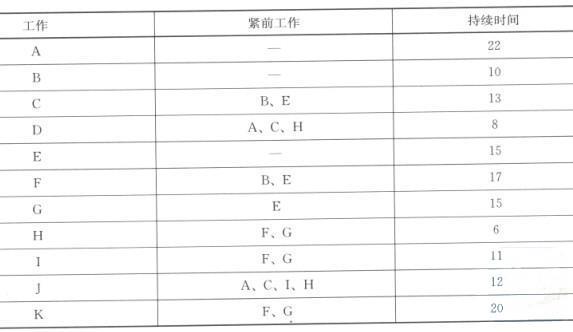

已知某工程的网络计划中相关资料如下表所示。 问题:1.根据上表绘制网络计划图。2.计算总工期,以及网络图中各工作的六个时间参数(ES、EF、LS...

作者: rantiku 人气: - 评论: 0
问题 已知某工程的网络计划中相关资料如下表所示。 问题:1.根据上表绘制网络计划图。2.计算总工期,以及网络图中各工作的六个时间参数(ES、EF、LS、LF、TF、FF)。3.写出关键线路(工作表示或节点表示)。
选项
答案

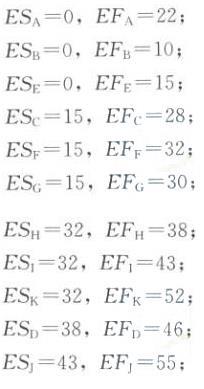

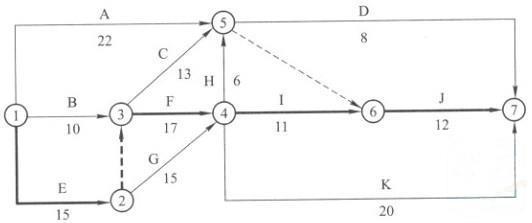

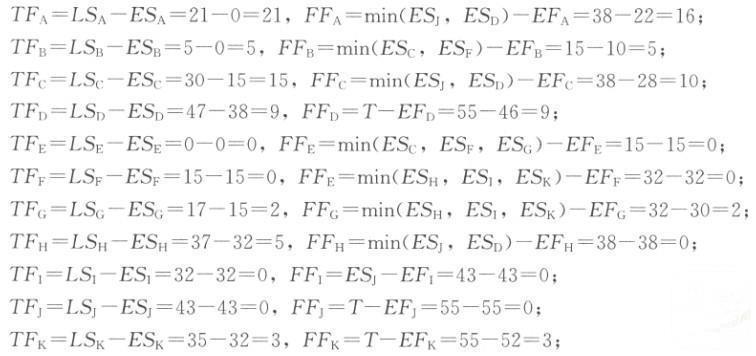

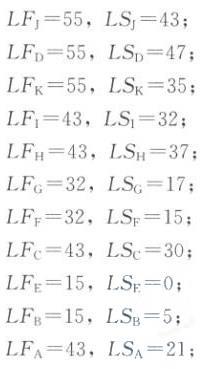

解析 1.绘制网络计划图如下所示: 计算总工期:T=15+17+11+12=55(1)计算各工作的ES、 (1)计算各工作的ES、EF: (2)计算各工作的LS、LF: (3)计算各工作的TF、FF: 工作表示的关键线路:E→F→I→J。 节点表示的关键线路:①→②→③→④→⑥→⑦。
