背景某建设单位投资兴建一大型商场,地下二层,地上九层,钢筋混凝土框架结构,建筑面积为71500m2。经过公开招标,某施工单位中标,中标造价25025....

作者: rantiku 人气: - 评论: 0
问题 背景 某建设单位投资兴建一大型商场,地下二层,地上九层,钢筋混凝土框架结构,建筑面积为71500m2。经过公开招标,某施工单位中标,中标造价25025.00万元。双方按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工总承包合同。合同中约定工程预付款比例为10%,并从未完施工工程尚需的主要材料款相当于工程预付款时起扣,主要材料所占比重按60%计。在合同履行过程中,发生了下列事件:事件一:施工总承包单位为加快施工进度,土方采用机械一次开挖至设计标高;租赁了30辆特种渣土运输汽车外运土方,在城市道路路面遗撒了大量渣土;用于垫层的2:8灰土提前2天搅拌好备用。事件二:中标造价费用组成为:人工费3000万元,材料费17505万元,机械费995万元,管理费450万元,措施费用760万元,利润940万元,规费525万元,税金850万元。施工总承包单位据此进行了项目施工承包核算等工作。事件三:在基坑施工过程中,发现古化石,造成停工2个月。施工总承包单位提出了索赔报告,索赔工期2个月,索赔费用34.55万元。索赔费用经项目监理机构核实,人工窝工费18万元,机械租赁费用3万元,管理费2万元,保函手续费0.1万元,资金利息0.3万元,利润0.69万元,专业分包停工损失费9万元,规费0.47万元,税金0.99万元。经审查,建设单位同意延长工期2个月;除同意支付人员窝工费、机械租赁费外,不同意支付其他索赔费用。 问题: 1.分别列示计算本工程项目预付款和预付款的起扣点是多少万元?(保留两位小数) 2.分别指出事件一种施工单位做法的错误之处,并说明正确做法。 3.事件二中,除了施工成本核算、施工成本预测属于成本管理任务外,成本管理任务还包括哪些工作?分别列式计算本工程项目的直接成本和间接成本各是多少万元 4.列式计算事件三中建设单位应该支付的索赔费用是多少万元。(保留两位小数)
选项
答案

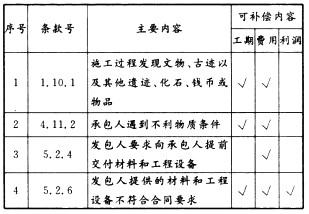

解析 1.本工程项目预付款:25025.00*10%=2502.50(万元);预付款的起扣点:25025.00-2502.50/60%=20854.17(万元)。 2.错误之处:(1)土方采用机械一次开挖至设计标高。正确做法:在接近设计高程时应预留20~30cm厚的土层,用人工开挖。(2)在城市道路路面遗撒了大量渣土。正确做法:运送渣土的汽车应有遮盖措施,防止沿途遗撒。(3)用于垫层的2:8灰土提前2天搅拌好备用。正确做法:2:8灰土应随拌随用。 3.(1)除了施工成本核算、施工成本预测属于成本管理任务外,成本管理任务还包括施工成本计划、施包工成本控制、施工成本分析、施工成本考核。(2)直接本:3000+17505+995+760=22260.00(万元)。(3)间接成本:450+525=975.00(万元)。 4.建设单位应该支付的索赔费用=人工窝工费+机械租赁费用+管理费+保函手续费+资金利息+专业分包停工损失费18+3+2+0.1+0.3+9=32.4(万元)。 本案例第1问主要考查起扣点的计算。起扣点的计算公式为:起扣点=承包工程价款总额-(预付备料款/主要材料所占比重)。 本案例第2问主要考查土方开挖以及2:8灰土垫层的做法和注意事项。土方开挖一般从上往下分层分段依次进行,随时做成一定的坡势,以利泄水及边皮的稳定。机械挖土时,如深度在5m以内,可一次开挖,在接近设计坑底高程或边坡边界时应预留:0~30cm厚的土层,用人工开挖和修坡,保证高程符合设计要求。超挖时,不准用松土回填到设计高程,应用砂、碎石或低强度混凝土填实至设计高程。运输水泥、白灰、珍珠岩粉等易飞扬的细颗粒粉状材料时,要采取遮盖措施,防止沿途遗撒、扬尘。卸货时,应采取措施,以减少扬尘。灰土配合比应符合设计规定,用人工翻拌,不少于3遍,使达到均匀,颜色一致,并适当控制含水量,现场以手握成团,两指轻捏即散为宜,一般最佳含水量为14~18%,如含水量过高或过低时,应稍晒干或洒水湿润,如有球团应打碎,要求随伴随用。 本案例第3问主要考查项目成本管理的内容、直接成本和间接成本包含的内容以及计算方法。项目经理部的成本管理应包括:成本预测、成本计划、成本控制、成本核算、成本分析、成本考核。按照施工企业成本常用的成本计入方法分为直接成本和间接成本。直接成本是指施工过程中耗费的构成工程实体的各项费用,这些费用可以直接计入成本核算中,由人工费、材料费、机械费和措施费构成;间接成本是指非构成工程实体的各项费用,包括企业管理费和规费。间接成本按照财务准则的相关规定并以合理的方法分摊计入成本。直接成本与间接成本之和构成工程项目的全费用成本。 本案例第4问主要考查可以索赔的费用及索赔费用的计算。一般索赔费用的组成有:人工费、设备费、材料费、管理费、利润以及迟延付款利息。如下图表所示:
