(一)某工程包括四栋完全相同的混合结构的住宅楼,以每个单栋为一个施工流水段组织单位工程流水施工。已知: (1)地下工程有四个施工过程:土方开挖、基础施...

作者: rantiku 人气: - 评论: 0
问题 (一)某工程包括四栋完全相同的混合结构的住宅楼,以每个单栋为一个施工流水段组织单位工程流水施工。已知: (1)地下工程有四个施工过程:土方开挖、基础施工、结构施工、回填土,四个施工过程流水节拍均为2周。 (2)地上工程有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4、4、2周。 问题: 1.地下工程适合采用哪种形式的流水施工方式 常见流水施工方式还有哪些 2.地上工程采用哪种形式流水施工其工期较短 并计算其流水施工工期。 3.如果地上工程和地下工程作为一个流水施工对象,绘制该工程工期较短的施工总进度计划横道图,并计算流水施工工期。
选项
答案

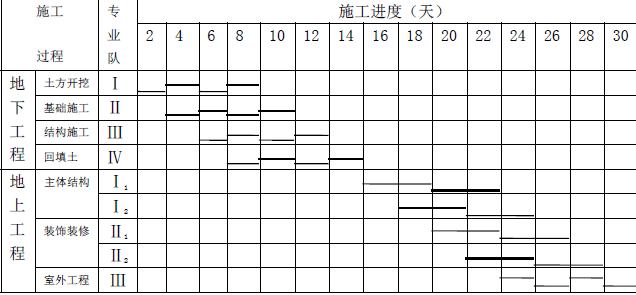

解析 1.(1)适合采用等节奏流水施工。 (2)常见流水施工方式还有无节奏流水施工、异步距异节奏流水施工、等步距异节奏流水施工。 2.(1)等步距异节奏流水施工(加快的成倍节拍流水施工) (2)施工过程n=3;施工段数m=4; 流水步距K=min(4、4、2)=2 周 专业队数=4/2+4/2+2/2=5 个 工期=(5-1)*2+4*2=16 周 3.
