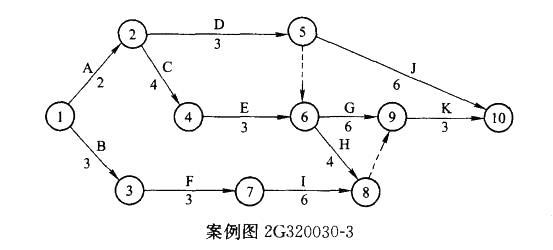

某矿井井底车场主要巷道的施工网络计划如案例图2G320030-3所示,图中箭线下方 数据为工作时间,单位为月。施工中,工作E由于业主修改设计,使其耽误工期...

作者: rantiku 人气: - 评论: 0

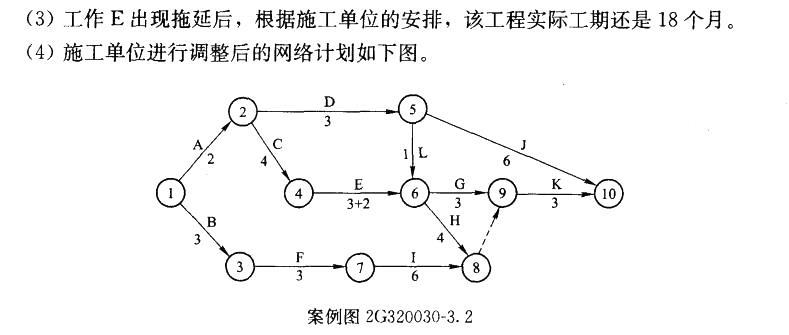

问题 某矿井井底车场主要巷道的施工网络计划如案例图2G320030-3所示,图中箭线下方 数据为工作时间,单位为月。施工中,工作E由于业主修改设计,使其耽误工期2个月, 为维持原工期不变,经业主同意,施工单位增开了一辅助巷道,安排在D工作后面,G、 H工作前面,工作名称L,时间1个月,可使工作G的施工时间缩短到3个月。 问题 (1)该井底车场主要巷道的计划工期是多少?施工中重点应控制哪些工作? (2)该工程需要安排多少个施工队伍?通过网络优化后的施工队伍数目是多少? (3)工作E出现拖延后,根据施工单位的安排,该工程实际工期是多少? (4)绘制施工单位进行调整后的网络计划。
选项
答案
解析 (1)该井底车场主要巷道的计划工期是18个月,施工中重点应控制关键线路上的工 作,具体是:A、C、E、G、K。 (2)该工程需要安排4个施工队伍。通过网络优化后(优化结果见下图),施工队伍数 为3个。
