【背景资料】 某矿井建设项目采用设计、施工、采购总承包方式(EPC)发包,总承包内容包括矿井、选矿厂、机修厂、矿井专用铁路线。 设计院A、施工单位...

作者: rantiku 人气: - 评论: 0

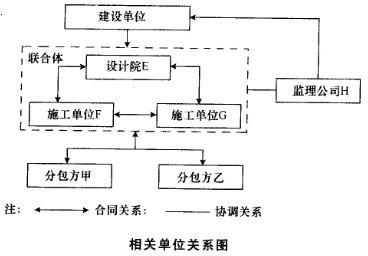

问题 【背景资料】 某矿井建设项目采用设计、施工、采购总承包方式(EPC)发包,总承包内容包括矿井、选矿厂、机修厂、矿井专用铁路线。 设计院A、施工单位B、监理公司C组成联合体1参加投标,被确定为废标;设计院D、施工单位B组成联合体2参加投标,亦被确定为废标;设计院E、施工单位F、施工单位G组成联合体3参加投标,并中标。建设单位招标确定监理公司H为该项目的监理方。总承包方通过招标选择分包方甲、分包方乙为分包单位。分包方组织编写分包项目实施计划,报分包单位经理批准后组织实施。 分包方甲在组织实施锚喷巷道施工过程中发生了冒顶事故,其原因是隐蔽工程质量控制不严,甚至锚杆数量不足。总承包方因此下达停工整顿指令。 【问题】 1.简述联合体1、联合体2投标被确定为废标的原因。 2.将各相关单位填入如下图所示的关系图中。 3.冒顶事故的主要责任、连带责任分别由谁承担?由谁承担由此造成的经济损失? 4.冒顶事故的主要原因是隐蔽工程质量控制不严,请简述总包项目隐蔽工程质量控制的基本要求。 5.指出分包方实施计划的报批过程有何不妥。 6.总承包方下达停工整顿指令是否恰当?简述理白。 1.联合体1投标为废标的原因:监理单位参加联合体;同一施工单位同时参加两个联合体。 联合体2投标为废标的原因:同一施工单位同时参加两个联合体。 2.相关单位的关系图,如下图所示。 相关单位关系图 3.冒顶事故的主要责任由分包方承担、连带责任由总包方承担。经济损失由分包方承担。 4.总包项目隐蔽工程质量控制的基本要求:隐蔽工程须经总包方施工工程师及监理人员验收合格后方能隐蔽;施工分包方应在隐蔽工程验收前24h通知总包方及监理人员,并按隐蔽工程验收的有关要求填报隐蔽工程技术数据及绘制简图;验收合格后由总包方施工工程师及监理人员当即签署验收报告,并留存记录。 5.分包方实施计划的报批过程的不妥之处:分包方编写的项目实施计划未经总包方审查批准而直接实施。 6.总承包方下达停工整顿指令恰当。理由:总承包方对工程质量承担连带责任;总承包方对建设单位负责。
选项
答案
解析
发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0774秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
