背景资料 某施工单位承担了一净直径7. 0m、深650m立井井筒工程。 该工程施工中发生了以下事件: 事件1:工程进行到第2个月时又新进了一批...

作者: rantiku 人气: - 评论: 0

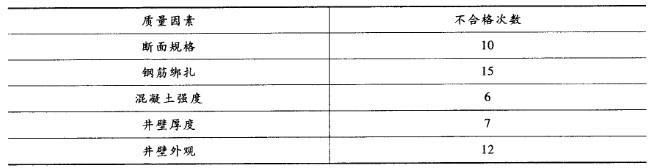

问题 背景资料 某施工单位承担了一净直径7. 0m、深650m立井井筒工程。 该工程施工中发生了以下事件: 事件1:工程进行到第2个月时又新进了一批水泥,施工单位首次组织材料员、工程技术人员对该批水泥进行进场联合验收,合格后用于工程施工。 事件2:在现浇钢筋混凝土井壁施工过程中,施工单位按照绑扎钢筋-施工单位自检-浇筑混凝土的程序组织施工。 事件3:在完成500m井筒工程后,施工单位对其进行全面质量检查,结果如下表所示: 事件4:该井筒工程施工完成后采用的竣工验收程序如下:施工单位提交验收申请报告-施工单位进行竣工预验-监理人员组织现场初验-施工单位组织竣工验收。 问题: (1)指出事件1所存在的问题并说明正确做法。 (2)指出事件2施工程序的不妥之处,并陈述理由。 (3)根据事件3,采用排列图分析方法判断影响工程质量的主要因素、次要因素和一般因素。 (4)指出上述竣工验收程序框图中的问题,并画出正确的程序框图。
选项
答案

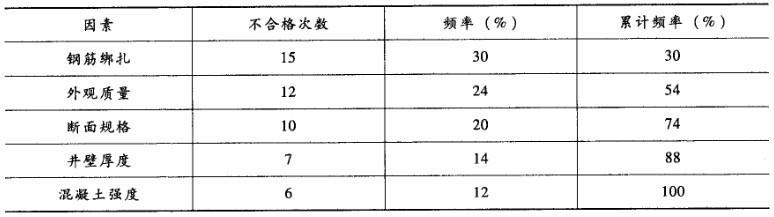

解析 (1)事件1所存在的问题:没有正规的材料进场验收制度(施工第二月才首次组织检验);监理人员未参加对进场材料的联合验收。 正确做法:施工单位应建立工程材料进场联合验收制度;进场材料应组织材料员、工程技术人员及监理人员共同进行联合验收。 (2)施工单位自检合格后开始浇注混凝土不妥。因为钢筋工程是隐蔽工程,隐蔽工程应经过监理工程师合格认定后方能进行下一道工序。 (3)按不合格次数的多少重新排序,并计算频率及累计频率,如下表所示: 影响工程质量的主要因素有:钢筋绑扎质量、外观质断面规格。次要因素:井壁厚度。一般因素:混凝土强度。 (4)程序不对,施工单位应先组织预验;施工单位组织竣工验收不正确,合理程序为:施工单位组织竣工预验-施工单位提交验收申请报告-监理人员组织现场初验-建设单位或监理单位组织正式验收。
