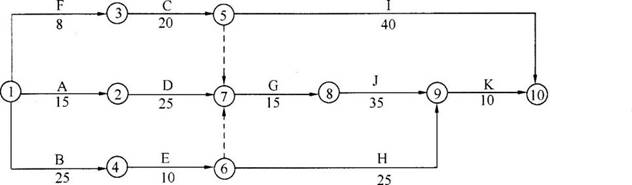

某矿业工程项目建设单位与中标施工企业签订了施工合同,开工前,施工单位绘制了进度网络图并获得监理工程师的审核批准。其中某项单位工程的施工进度计划如下图所示,...

作者: rantiku 人气: - 评论: 0
问题 某矿业工程项目建设单位与中标施工企业签订了施工合同,开工前,施工单位绘制了进度网络图并获得监理工程师的审核批准。其中某项单位工程的施工进度计划如下图所示,单位:天。施工过程E和G工作共同用一台塔吊。先完成E工作,再施工G工作。 施T进度计划网络图 施工过程中,由于建设单位提供的图纸送达延误致使B工作推迟10天。为使工程按时完工,建设单位提出将J工作压缩5天,施工单位随即提出下列费用补偿要求:塔吊闲置15天每天补偿塔吊租赁费600元,共计9000元;由于B工作延误10天造成其他有关机械闲置,人员窝工损失等综合损失45000元。 问题: 1.按照原进度计划网络图,计算该项单位工程计划工期,并指出关键路线。 2.按照原进度安排,确定工作E和工作G共用的塔吊的合理进场时间 3.建设单位提出的压缩J工作的方案是否能保证按期完工说明理由。 4.施工单位提出的索赔要求是否合理说明理由。
选项
答案
解析 问题1 计划工期为100天,关键线路为A、D、G、J、K。 此题考察对网络计划工期的计算和关键路线的确定,是考试要求掌握的基本内容。 问题2 塔吊进入现场的合理时间是开工后30天。 根据进度计划,采取先E后G的工作顺序,塔吊正常进场时间应为开工后25天,但E工作完成后等待G工作开始塔吊要闲置5天,因此塔吊在开工后30天工作日进入现场工作后恰好与G工作开始日期衔接。故塔吊进入现场的合理时间为开工后30天。 问题3 建设单位提出的方案可以满足工期要求。 B工作延误10天,此时经计算总工期为105天,与原工期相比延误5天,关键线路变为B、E、G、J、K。此时J工作位于关键路线上,将其工作时间由35天压缩为30天,总工期仍为100天,所以此措施可行。 此题考察某工作延误对工程工期的影响。工程实施过程中若某工作延误,可能会对工期造成延误。此时应具体分析,关键路线上的工作一旦延误,一定会影响工期,而非关键线路上的工作延误的时间超过其总时差,也会影响工期。延误事件发生后,应重新计算分析网络计划,确定新的计划工期和关键路线,即时调整进度计划以满足工期要求。 问题4 施工单位提出的索赔要求不合理。 在B工作延误的条件下,塔吊采取先E后G工作顺序时,塔吊闲置时间为60-25-10-15=10天,因此需要补偿塔吊闲置费用6000元。由于B工作延误的损失费45000元应予补偿。总计应补偿费用45000+6000=51000元。 本题考查工期索赔和费用索赔的正确计算方法。由于该案例原网络计划中B工作不是关键工作,B工作的延误,引起工程进度网络图的调整,应按照调整后的网络进度计划进行分析,确定其对各项工作的影响。从而正确计算索赔金额。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0742秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
