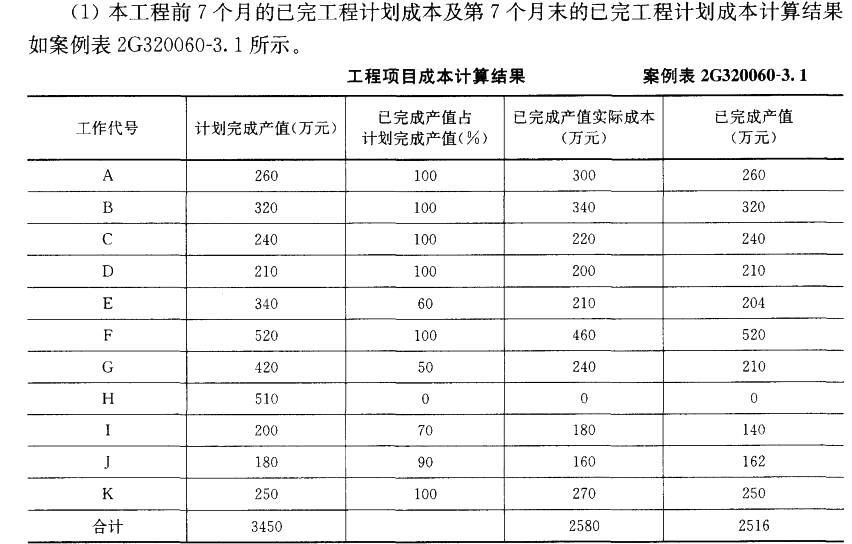

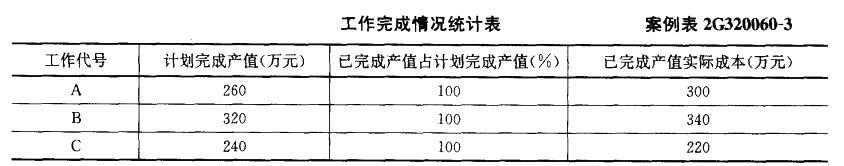

某施工单位在2005年承接一项水泥厂安装工程项目,该施工项目于2005年2月开 工,进行到第8个月时,施工单位对前7个月的工作进行了统计检査,统计数据如案...

作者: rantiku 人气: - 评论: 0
问题 某施工单位在2005年承接一项水泥厂安装工程项目,该施工项目于2005年2月开 工,进行到第8个月时,施工单位对前7个月的工作进行了统计检査,统计数据如案例 表 2G320060-3所示。 问题 (1)根据题中所给出的数据,求出费用偏差、进度偏差、费用绩效指数、进度绩效指 数,分析该工程目前的成本和进度状况。 (2)项目部可采用哪些方法控制目前的项目成本?最有效的方法是什么?对材料成本 如何控制? (3)试述降低施工项目成本的措施?
选项
答案
解析 第7个月末时,巳完工程实际成本为2580万元,已完成产值为2516万元,计划完成 产值为3450万元。 费用偏差=已完产值一实际成本=2516 — 2580= — 64万元,说明成本超支 进度偏差=已完产值一计划产值=2516—3450= — 934万元,说明进度延误 费用绩效指数=已完产值/实际成本=2516/2580进度绩效指数=已完产值/计划产值=2516/3450(2)项目成本控制方法 1)项目成本的控制方法主要有:以目标成本控制成本支出;用工期一成本同步的方 法控制成本。 2)在施工项目成本控制中,按施工图预算,实行“以收定支”,或者“量人为出”, 是最有效的方法之一。 3)材料成本可从材料采购和材料消耗两个方面进行控制。 材料采购成本的控制,从量和价两个方面控制。尤其项目含材料费的工程,如非标设 备的制作安装。材料消耗数量的控制,采用限制领料和有效控制现场施工耗料。 (3)为了降低施工项目成本管理,应当从多方面采取措施实施管理,这些措施主要 有:组织措施;技术措施;经济措施;合同措施。
