背景:某施工单位在2005年承接一项水泥厂安装工程项目,该施工项目于2005年2月开工,进行到第8个月时,施工单位对前7个月的工作进行了统计检查,统计数据...

作者: rantiku 人气: - 评论: 0
问题 背景:某施工单位在2005年承接一项水泥厂安装工程项目,该施工项目于2005年2月开工,进行到第8个月时,施工单位对前7个月的工作进行了统计检查,统计数据如案例表2G320060—3所示。工作完成情况统计表 案例表2G320060—3 问题 (1)根据题中所给出的数据,求出费用偏差、进度偏差、费用绩效指数、进度绩效指数,分析该工程目前的成本和进度状况。 (2)项目部可采用哪些方法控制目前的项目成本?最有效的方法是什么?对材料成本如何控制? (3)试述降低施工项目成本的措施?
选项
答案

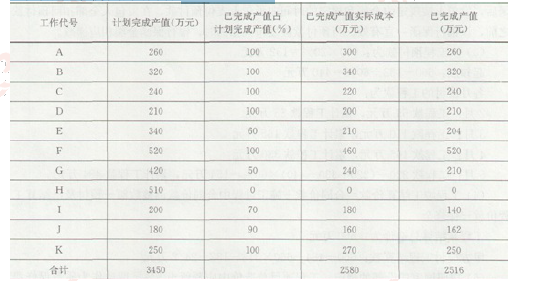

解析 (1)本工程前7个月的已完工程计划成本及第7个月末的已完工程计划成本计算结果如案例表2G320060—3.1所示。工程项目成本计算结果 案例表2G320060—3.1 第7个月末时,已完工程实际成本为2580万元,已完成产值为2516万元,计划完成产值为3450万元。 费用偏差=已完产值-实际成本=2516-2580=-64万元,说明成本超支 进度偏差=已完产值-计划产值=2516-3450=-934万元,说明进度延误 费用绩效指数=已完产值/实际成本=2516/2580<1,表示超支,即实际费用高于预算费用 进度绩效指数=已完产值/计划产值=2516/3450<1,表示进度延误,即实际进度比计划进度拖后 (2)项目成本控制方法 1)项目成本的控制方法主要有:以目标成本控制成本支出;用工期-成本同步的方法控制成本。 2)在施工项目成本控制中,按施工图预算,实行“以收定支”,或者“量人为出”,是最有效的方法之一。 3)材料成本可从材料采购和材料消耗两个方面进行控制。材料采购成本的控制,从量和价两个方面控制。尤其项目含材料费的工程,如非标设备的制作安装。材料消耗数量的控制,采用限制领料和有效控制现场施工耗料。 (3)为了降低施工项目成本管理,应当从多方面采取措施实施管理,这些措施主要有:组织措施;技术措施;经济措施;合同措施。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1045秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
