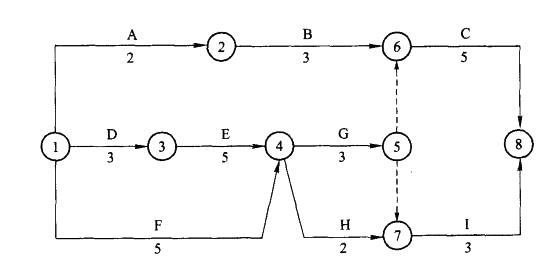

某施工单位承担一井下装载硐室的掘进施工任务。所编制的施工进度计划见下图,图 中箭线上方为工序的名称,下方为工序的时间,单位:周。 在工程施工到第4周结...

作者: rantiku 人气: - 评论: 0
问题 某施工单位承担一井下装载硐室的掘进施工任务。所编制的施工进度计划见下图,图 中箭线上方为工序的名称,下方为工序的时间,单位:周。 在工程施工到第4周结束时,业主要求施工单位将该硐室的混凝土基础一并完成,需 增加一道现浇混凝土基础施工工序J,该工序J应在工序G完成后开始,在工程完工前结 束,时间为6周,且总工期不变。施工单位及时调整了进度计划,将工序G分成两组同 时施工,每组施工时间2周。 问题 (1)施工单位完成该装载硐室的工期是多少周?施工中应注意重点控制哪些工序的进度? (2)增加工序J后,施工单位调整的进度计划是否正确?说明理由,并绘制调整后的 进度计划。 (3)由于施工单位的原因,工序H的时间延长了 1周,是否会对工程的总工期产生影响? (4)根据本工程的实际情况,施工结束后,施工单位可向业主索赔哪些项目?
选项
答案

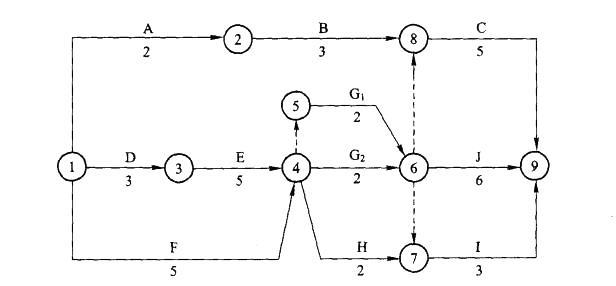

解析 (1)通过网络计算可得到该装载硐室的施工工期是16周,关键线路是r>+E—G—C, 因此施工中应注意重点控制工序D、E、G、C的进度。 (2)增加工序J后,施工单位调整的进度计划是正确的,因为在G的后面直接增加工 序J会使总工期增加到17周,不能满足要求。而工程这时已开始了 4周,E已经开始, 增加的工序J的先行工序只有G没有开始,因此只能考虑调整G工序的时间,G为关键 工作,没有机动时间可利用,只能组织平行作业,将G工作分解为G、G2两个工序平行 进行。调整后的网络计划见下图: (3)由于工序H不是关键工序,且H还有3周的总时差,即有3周的机动时间,因 此H延长1周不会对工程的总工期产生影响。 (4)根据本工程的情况,施工结束后,施工单位可向业主索赔增加工序J的全部费用以 及组织工序G进行平行作业所增加的费用,由于没有影响总工期,不能进行工期的索赔。
