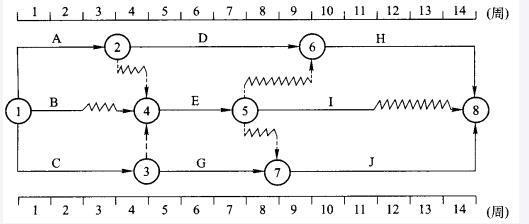

已知某基础工程施工双代号时标网络计划如下图所示,如果工作E实际进度延误了4周,则施工进度计划工期延误( )周。 A.2 B.3 C.4 D.5

作者: rantiku 人气: - 评论: 0
问题 已知某基础工程施工双代号时标网络计划如下图所示,如果工作E实际进度延误了4周,则施工进度计划工期延误( )周。
选项 A.2 B.3 C.4 D.5
答案 B
解析 从时标网络图中工作E后面直至终点的3条线路来看,E工作的总时差为1周。如果工作E实际进度延误了4周,则会对原基础工程施工进度计划的工期影响3周(4-1=3周)。故选B。
