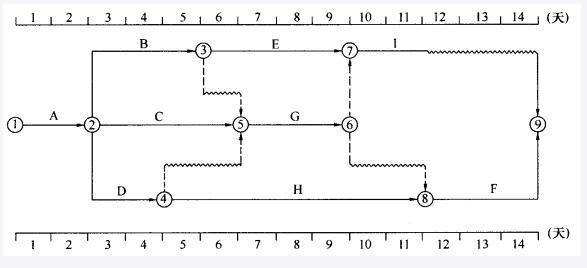

问题 某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
选项 A.工作B的总时差为3天 B.工作C的总时差为2天 C.工作D为关键工作 D.工作E的总时差为3天 E.工作G的自由时差为2天
答案 ABCD
解析 工作G的自由时差为0,因为工作G的紧后工作包括I和F,I工作的最早开始时间为10,F工作的最早开始时间为12,不影响紧后工作的最早开始时间,G工作可利用的机动时间为0。
