背景资料:某水闸上游连接段分部工程施工进度计划如下图所示,对应合同工程量及单价见下表。合同约定:(1)预付款为合同价款的10%,开工前支付,从...

作者: rantiku 人气: - 评论: 0

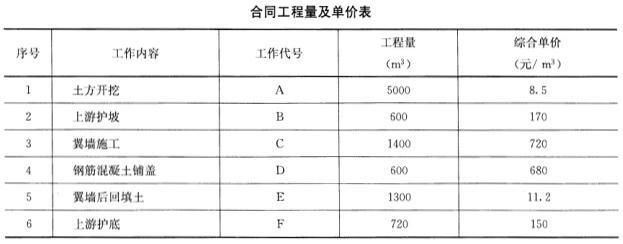

问题 背景资料:某水闸上游连接段分部工程施工进度计划如下图所示,对应合同工程量及单价见下表。 合同约定:(1)预付款为合同价款的10%,开工前支付,从第一个月开始每月平均扣回。(2)保留金自第一个月起,按各月工程进度款的5%扣留。施工过程中发生如下事件:事件一:土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”,工程量为1000m3,单价为22.5元/m3(含开挖、换土回填的综合价格),时间为10d,方案确定并在“土方开挖”完成后马上施工。事件二:上游翼墙混凝土浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网,承包人为此要求增加临时设施费用。 问题: 1.指出网络计划的工期、关键线路。 2.计算工程预付款及新增“上游护底换土”后合同总价。 3.若实际工程量与合同工程量相等,各项工作均以最早时间开工且均匀施工,每月以30d计算。计算第1个月的工程进度款、实际支付金额。 4.指出事件二中的不妥之处。简要说明理由。
选项
答案
解析 1.【参考答案】网络计划的工期为85d,关键线路为①→②→③→④→⑤(A→C→D→F)。【考点解析】本小题是一道施工进度管理的题目,主要考核网络进度计划的分析与计算。网络计划的工期、关键线路的确定常用的有3种方法。第1种,找最长的线路,适用于线路条数较少的简单网络计划。对于相对复杂的网络图,我们应该进行时间参数计算,确定工作的总时差,其中总时差最小(或为0)的工作是关键工作,这是第2种方法。第3种方法是直接用标号法计算并找出源节点。本题用第1种方法即可。 2.【参考答案】原合同价为5000*8.5+600*170+1400*720+600*680+1300*11.2+720*150=1683060元预付款为:原合同价*10%=1683060*10%=168306元新增“上游护底换土”后合同总价:1683060+1000*22.5=1705560元【考点解析】本小题是合同管理中关于支付方面的,主要考核预付款的概念理解及计算方法。预付款计算以原合同价为基数,按照约定的百分比计算,不包括施工中任何新增工作。 3.【参考答案】第1月工程进度款=5000*8.5+600*(25/40)*170+1400*(25/30)*720+1000*22.5=968750元预付款扣回=16830673=56102元保留金扣留=968750*5%=48437.5元实际支付金额=968750-56102-48437.5=864210.5元【考点解析】本小题是合同管理中关于支付方面的,主要考核月进度款、保留金扣留及预付款扣回计算方法。首先应把新增工作加到进度计划中,然后再确定第1个月实际完成的工作内容及工程量。第1个月,A工作完成,B工作完成25天工作量,C工作完成25天工作量,新增全部完成。据此计算出工程进度款,然后再根据合同约定,计算出预付款扣回和保留金扣留,最后计算出本月实际支付金额。 4.【参考答案】承包人要求增加临时设施费用不要。因为翼墙施工综合单价内已含安全网架设(安全文明施工措施)费,发包人不另行支付。【考点解析】本小题是合同管理方面的,主要考核的是对架设安全网的费用性质的理解。安全网的架设费用包含在工程单价中现场经费里的临时设施费之内。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0867秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
