背景资料: 某新建泵站采用堤后式布置,主要工程内容包括:泵房、进水闸、防洪闸、压力水箱和穿堤涵洞。工程所在地的主汛期为6月~9月。合同双方依据《水利水...

作者: rantiku 人气: - 评论: 0

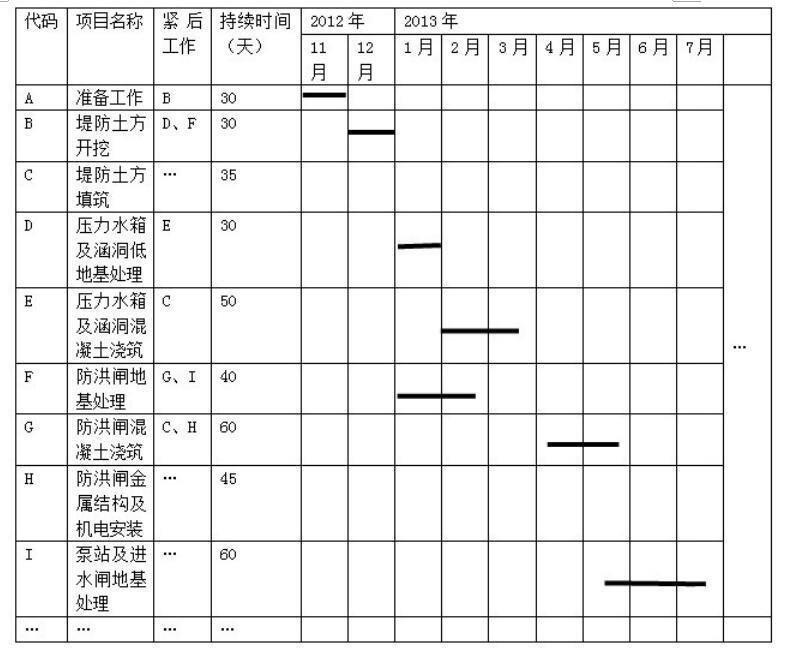

问题 背景资料: 某新建泵站采用堤后式布置,主要工程内容包括:泵房、进水闸、防洪闸、压力水箱和穿堤涵洞。工程所在地的主汛期为6月~9月。合同双方依据《水利水电工程标准施工招标文件》(2009年版)签订了施工合同。合同部分内容如下:(1)合同工期18个月,工程计划2012年11月1日开工,2014年4月30日完工;(2)签约合同价为810万元;(3)工程质量保证金为签约合同价的5%。 施工中发生如下事件: 事件1:根据施工方案及安全度汛要求,承包人编制了进度计划,并获得监理人批准。其部分进度计划见表1(不考虑前后工作的搭接,每月按30天计)。 表1 工程项目施工进度计划表(部分) 事件2:为加强项目部管理,承包人提出更换项目经理并按合同约定的要求履行了相关手续。承包人于2013年2月25日更换了项目经理。 事件3:由发包人组织采购的水泵机组运抵现场,承包人直接与供货方办理了交货验收手续,并将随同的备品条件、专用工器具与资料清点后封存,在泵站安装时,承包人自行启用了封存的专用工器具。 事件4:合同工程完工证书颁发时间为2014年7月10日。承包人在收到合同工程完工证书后,向监理人提交了包括变更及索赔金额、工程预付款扣回等内容的完工付款申请单。 <1>、根据事件1,指出“堤防土方填筑”、“防洪闸混凝土浇筑”的施工时段,分析判断该计划是否满足安全度汛要求。 <2>、事件2中,承包人更换项目经理应办理哪些手续? <3>、指出事件3中承包人做法的不妥之处,并改正。 <4>、根据事件4,指出发包人向承包人第一次退还质量保证金的最迟时间和金额。 <5>、事件4中,承包人向监理人提交的完工付款申请单还应包括哪些主要内容?
选项
答案
解析 <1>、根据事件1,“堤防土方填筑”的施工时段为2013年4月11日到5月15日,“防洪闸混凝土浇筑”的施工时段为2013年2月11日至4月10日,因工程在主体期前完工,故该计划满足安全度汛要求。 <2>、事件二中,承包人更换项目事先征得发包人同意,并应在更换14天前通知发包人和监理人。 <3>、承包人直接与供货方办理交货验收手续、自行启用封存的专用工器具不妥,理由:承包人应会同监理人在约定时间内,赴交货地点共同验收。在泵站安装时,承包人应会同监理人工程启用封存的工器具。 <4>、 最迟时间为2014年7月24日,金额是20.25万元。 <5>、还应包括以下资料: (1)完工结算合同总价; (2)发包人已支付承包人的工程价款; (3)应扣留的质量保证金; (4)应支付的完工付款金额。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0540秒, 内存占用1.04 MB, Cache:redis,访问数据库18次
