某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下: (1)...

作者: rantiku 人气: - 评论: 0

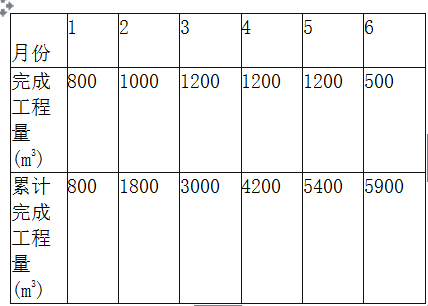

问题 某堤防工程项目业主与承包商签订了工程施工承包合同。合同中估算工程量为5300m3,单价为180元/m3。合同工期为6个月。有关付款条款如下: (1)开工前业主应向承包商支付估算合同总价20%的工程预付款; (2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金; (3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1); (4)每月签发付款最低金额为15万元; (5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。 承包商每月实际完成并经签证确认的工程量见下表。 每月实际完成工程量 问题: 1.估算合同总价为多少 2.工程预付款为多少 工程预付款从哪个月起扣留 每月应扣工程预付款为多少 3.每月工程量价款为多少 应签证的工程款为多少 应签发的付款凭证金额为多少
选项
答案
解析 1.估算合同总价为:5300*180=95.4万元 2.(1)工程预付款金额为.95.4 *20%=19.08万元 (2)工程预付款应从第3个月起扣留,因为第1、2两个月累计工程款为: 1800 *180=32.4万元>95.4*30%=28.62万元 (3)每月应扣工程预付款为:19.08 3=6.36万元 3.(1)第1个月工程量价款为:800 *180=14.40万元 应签证的工程款为:14.40 *0.95=13.68万元<15万元 第1个月不予付款。 (2)第2个月工程量价款为:1000 *180=18.00万元 应签证的工程款为:18.00 *0.95=17.10万元 13.68+17.1=30.78万元 应签发的付款凭证金额为30.78万元。 (3)第3个月工程量价款为:1200 *180=21.60万元 应签证的工程款为:21.60 *0.95=20,52万元 应扣工程预付款为:6.36万元 20.52-6.36=14.16万元<15万元 第3个月不予签发付款凭证。 (4)第4个月工程量价款为:1200 *180=21.60万元 应签证的工程款为:20.52万元 应扣工程预付款为:6.36万元 应签发的付款凭证金额为:14.16+20.52-6.36=28.32万元 (5)第5个月累计完成工程量为5400m3,比原估算工程量超出100m3,但未超出估算工程量的10%,所以仍按原单价结算。 第5个月工程量价款为:1200 *180=21.60万元 应签证的工程款为:20.52万元 应扣工程预付款为:6.36万元 20.52-6.35=14.16万元<15万元 第5个月不予签发付款凭证。 (6)第6个月累计完成工程量为5900m3,比原估算工程量超出600m3,已超出估算工程量的10%,对超出的部分应调整单价。 应按调整后的单价结算的工程量为:5900—5300*(1+10%)=70m3 第6个月工程量价款为:70 *180*0.9+(500—70)*180=8.874万元 应签证的工程款为:8.874 *0.95=8.43万元 应签发的付款凭证金额为:14.16+8.43=22.59万元
