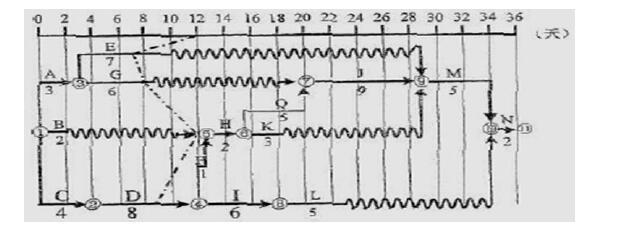

津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标网 络图如下: 施工过程中发生如下事件: 事件1.项目部...

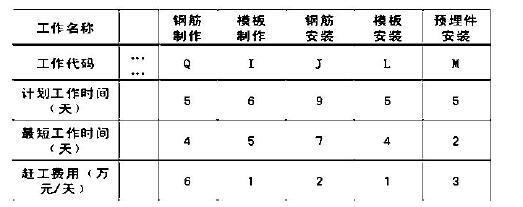

作者: rantiku 人气: - 评论: 0
问题 津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标网 络图如下: 施工过程中发生如下事件: 事件1.项目部第12 天末组织了进度检查,检查结果以进度前锋线表示在上图中。 事件2.为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行 了全面分析,结果如下: 问题: 1.指出该网络图的关键线路,说明L(⑧→⑩)实线和波浪线长度各表示的含义。 2.根据图示进度前锋线,说明进度检查时D、E、G 三项已完成多少天工作量、推迟或提前天数 以及对计划工期的影响。 3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加 的总费用。
选项
答案
解析 (1)实线长度代表本工作的持续时间为5 天,波浪线长度代表本工作的自有时差为11 天。 (2)D、E、G 三项工作分别已完成5、4、5 天的工作量,D、E、G 三项工作分别晚3 天,5 天、 4 天,E、G 两项工作对计划工期没有影响,因为延迟时间没有超过本工作的总时差,D 工作对计划 工期有3 天的影响,因为其总时差为0。 (3)最优调整方案为:压缩J 工作2 天,压缩M 工作1 天,需增加的费用为7 万元。
