某水闸共10孔,每孔净宽10.0m,底板厚1.6m,闸室总宽112.8m,顺水流长16.0m;闸室及翼墙底板基础采用水泥土搅拌桩处理。其主要工程内容有:①...

作者: rantiku 人气: - 评论: 0
问题 某水闸共10孔,每孔净宽10.0m,底板厚1.6m,闸室总宽112.8m,顺水流长16.0m;闸室及翼墙底板基础采用水泥土搅拌桩处理。其主要工程内容有:①地基与基础;②闸室段(土建);③上游联接段;④下游联接段;⑤消能防冲段;⑥交通桥(工作桥);⑦金属结构及启闭机安装;⑧启闭机房和桥头堡。 事件一:水泥土搅拌桩在施工前进行了2根工艺性试验桩,确定了施工参数。 事件二:水泥土搅拌桩施工完成后,施工单位对基坑进行了开挖,按规范要求对水泥土搅拌桩进行了检测。检测合格后,施工单位组织项目法人、监理单位、设计、质量监督、运行管理等单位组成联合小组,共同检查核定其质量等级并填写签证表。 事件三:水闸闸墩施工正值高温季节,为此,施工单位采取了多项温控措施保证混凝土施工质量。 事件四:闸室段分部工程完成后,施工单位对闸室段分部工程混凝土试件抗压强度结果进行了统计分析,其中C20混凝土取样30组,最小强度为23.5,强度保证率为96%,离差系数为0.14。 事件五:本工程共划分为1个单位工程,单位工程完成后,监理单位组织项目法人、设计、施工、运行管理、质量监督等单位组成外观质量评定小组,现场进行工程外观质量检验评定,并将评定结论报工程质量监督机构核备。 1.事件一中的做法是否妥当?说明理由。 2.事件二中有何不要之处?说明理由。 3.根据《水闸施工规范》SL27-91,事件三中应采取哪些温控措施保证混凝土高温季节施工质量? 4.根据事件四中的混凝土强度统计结果,确定闸室段分部工程C20混凝土试件抗压强度质量等级,并说明理由。该分部工程验收应具备哪些条件? 5.事件五中有何不妥之处?说明理由。若外观质量得分率为85%,本单位工程施工质量如果评定为优良等级,还需具备哪些条件?
选项
答案

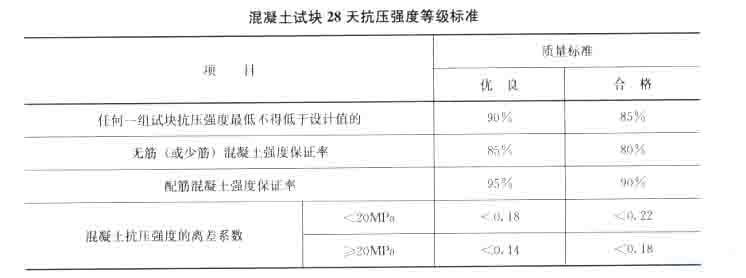

解析 1.不妥当。 根据《建筑地基处理技术规范》JGJ79-2012中7.3.5条第2款规定,水泥土搅拌桩施工前,应根据设计进行工艺性试桩,数量不得少于3根。 2.联合小组参加单位不要,应由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经有时)等单位组成联合小组,共同检查核定其质量等级和填写签证表,并报工程质量监督机构核备。 3.(1)预冷原材料骨料,适当堆高,堆放时间适当延长;使用时由底部取料采用地下水喷洒粗骨料;采用地下水或掺冰的低温水拌制混凝土。 (2)尽量安排在早晚或夜间浇筑。 (3)缩短混凝土运输时间,加快混凝土入仓覆盖速度。 (4)混凝土运输工具设置必要的隔热遮阳措施。 (5)仓面采取遮阳措施,喷洒水雾降低周围温度。 4.(1)根据《水利水电工程施工质量检验与评定规程》SL176-2007规定,闸室段分部工程C20混凝土试件抗压强度质量等级为合格; 根据《水利水电工程施工质量检验与评定规程》SL176-2007附录C.0.1的规定,同一强度等级混凝土试块28天龄期抗压强度的组数n≥30时,优良等级为:任何一组试块抗压强度最低不得低于设计值的90%;配筋混凝土强度保证率95%;混凝土抗压强度的离差系数(≥20MPa)小于0.14。 (2)该分部验收具备的条件:①所有单元工程已完成;②已完单元工程施工质量经评定全部合格,有关质量缺陷已处理完毕或有监理机构批准的意见;③合同约定的其他条件。 5.(1)组织单位不妥,应为项目法人;外观质量评定组参加单位不妥,应为项目法人、监理、设计、施工及运行管理单位;评定结论报工程质量监督机构核备不妥,应该为核定。 (2)单位工程评定优良还应具备:①所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故;②质量事故已按要求进行处理;③单位工程施工质量检验与评定资料齐全;④工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。 【试题解析】? 【解析】1.这是一道工程技术与质量管理的题目,考察考生对水泥土搅拌桩工艺试验的掌握。 参照《建筑地基处理技术规范》JGJ79-2012中7.3.5条第2款规定: 水泥土搅拌桩施工前,应根据设计进行工艺性试桩,数量不得少于3根,多轴搅拌施工不得少于3组。应对工艺试桩的质量进行检验,确定施工参数。 2.这是一道重要隐蔽单元工程质量验收的管理与实施的题目,考察考生对重要隐蔽单元工程的质量评定工作的组织与管理。 参照《水利水电工程施工质量检验与评定规程》SL176-2007第5.3.2条规定:重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格、监理单位抽检后,由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经有时)等单位组成联合小组,共同检查核定其质量等级和填写签证表,并报工程质量监督机构核备。 3.这是一道工程施工技术管理题目,考察考生对高温季节混凝土施工的降温处理技术管理。 根据《水闸施工规范》SL27-91第6.5.6款规定,为降低混凝土浇筑温度,减少温度回升,宜采取下列措施: (1)预冷原材料骨料,适当堆高,堆放时间适当延长;使用时由底部取料采用地下水喷洒粗骨料;采用地下水或掺冰的低温水拌制混凝土。 (2)尽量安排在早晚或夜间浇筑。 (3)缩短混凝土运输时间,加快混凝土入仓覆盖速度。 (4)混凝土运输工具设置必要的隔热遮阳措施。 (5)仓面采取遮阳措施,喷洒水雾降低周围温度。 4.这是一道工程质量评定题目,考察考生对混凝土质量的等级评定和分部工程验收管理。 抗压强度质量标准参照《水利水电工程施工质量检验与评定规程》SL176―2007C.0.1规定,同一强度等级混凝土试块28天龄期抗压强度的组数,n大于等于30时,应符合下表的要求。 分部工程验收的条件参照《水利水电建设工程验收规程》SL223-2008第3.0.4条规定,分部工程验收应具备以下条件: (1)所有单元工程已完成; (2)已完单元工程施工质量经评定全部合格,有关质量缺陷已处理完毕或有监理机构批准的意见; (3)合同约定的其他条件。 5.这是一道工程质量评定题目,考察考生对外观质量的等级评定和单位工程验收管理。 (1)参照《水利水电工程施工质量检验与评定规程》SL176-2007第4.3.7条:单位工程完工后,项目法人应组织监理、设计、施工及工程运行管理等单位组成工程外观质量评定组,现场进行工程外观质量评定,并将评定结论报工程质量监督机构核定。参加工程外观质量评定的人员应具有工程师以上技术职称或相应职业资格。评定组人数应不少于5人,大型工程不宜少于7人。 (2)参照《水利水电工程施工质量检验与评定规程》SL176-2007第5.2.4条,单位工程满足施工质量同时满足下列标准时,其质量评为优良: ①所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故; ②质量事故已按要求进行处理; ③外观质量得分率达到85%以上; ④单位工程施工质量检验与评定资料齐全; ⑤工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1003秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
