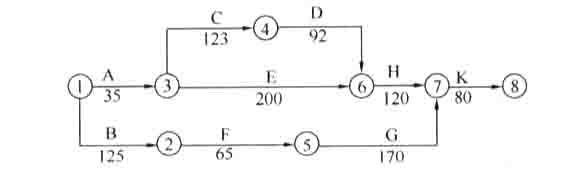

某水利工程经监理人批准的施工网络进度计划如下图(单位:天)。 合同约定:工期提前奖励标准为10000元/天,工期延误支付违约金标准为10000元...

作者: rantiku 人气: - 评论: 0
问题 某水利工程经监理人批准的施工网络进度计划如下图(单位:天)。 合同约定:工期提前奖励标准为10000元/天,工期延误支付违约金标准为10000元/天。 当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成E工作中断施工。 为保证工程顺利完成,有关人员提出以下施工调整方案: 方案一:修复设备。设备修复后E工作继续进行,修复时间是20天。 方案二:调剂设备。B工作所用的设备能满足E工作的需要,待B工作完工后,使用B工作的设备完成E工作未完成工作量,其他工作均按计划进行。 方案三:租赁设备。租赁设备的运输安装调试时间为10天。设备正式使用期间支付租赁费用,其标准为350元/天。 1.计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。 2.若各项工作均按最早开始时间施工,简要分析背景资料中哪个施工调整方案较合理。 3.根据分析比较后采用合理的施工调整方案,绘制调整后的施工网络进度计划,并指出关键线路(网络进度计划中应将E工作分解为E1和E2,其中E1表示按原计划完成的工作,E2表示使用B设备完成的工作)。
选项
答案

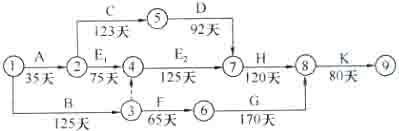

解析 1.计划工期为450天,E工作的总时差为15天, 关键线路为A→C→D→H→K(或①→③→④→⑥→⑦→③)。 2.方案一,设备修复时间为20天,E工作的总时差为15天,影响工期5天,且增加工期延期的违约金为5万元。 方案二,B工作第125天末结束,E工作将推迟15天完成,但不超过E工作的总时差,不影响工期,也不增加费用。 方案三,租赁设备安装调试10天,不超过E的总时差,不影响工期,E工作使用租赁设备时间为125天(200-(110-35)=125),增加设备租赁费用为43750元。 三个方案综合比较,方案二合理。 3.根据优选的方案二,调整后的网络计划如下图所示: 关键线路之一:①→③→④→⑦→⑧→⑨(或B→E2→H→K) 关键线路之二:①→②→⑤→⑦→⑧→⑨(或A→C→D→H→K) 1.这是一道网络计划绘制和时间参数计算题,考核对网络计划绘制和对时间参数的计算方法的掌握。 最长线路法:线路最长者为关键线路,关键线路上的工作为关键工作,最长线路上工作持续时间之和为总工期。 本题采用最长线路法计算: ①→③→④→⑥→⑦→⑧(35+123+92+120+80=450天) ①→③→⑥→⑦→⑧(35+200+120+80=435天) ①→②→⑤→⑦→⑧(125+65+170+80=440天) 2.这是一道有关计划调整的题目,考核运用对网络计划技术,从工期和费用两方面进行方案比较能力。 方案比较从对工期影响、费用增加两方面进行。 E工作为非关键工作,各方案进度安排与计划进度比较所造成的延误是否超过总时差,判定是否影响工期,方案一影响工期5天,而方案二、方案三均不影响工期。 方案一、方案三分别需增加费用50000元(10000元/天*5天=50000元)、43750元(350元/天*125天=43750元),而方案二不增加费用。 3.这是一道有关进度计划调整的题目,考核考生对逻辑关系的掌握情况,以及绘制网络计划的能力。 重新绘制网络图的要求,一是E工作分解为E1和E2,其中E1为已完工作,持续时间应为75天,E2为未完成工作,持续时间为125天,在E1和E2中增加一节点④;二是将B工作结束与E2工作开始用虚箭线连接,建立逻辑关系。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0760秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
