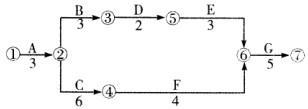

背景 某水电站厂房为现浇钢筋混凝土结构。监理工程师批准的施工网络计划如图所示(图中持续时间为月)。该工程施工合同工期为18个月。合同中规定:土方工程单...

作者: rantiku 人气: - 评论: 0
问题 背景 某水电站厂房为现浇钢筋混凝土结构。监理工程师批准的施工网络计划如图所示(图中持续时间为月)。该工程施工合同工期为18个月。合同中规定:土方工程单价为16元/m3,土方工程量估计为22000m3;混凝土工程量估算为1800m3,单价为320元/m3;当土方或混凝土的任何一项工程量超过原估计工程量的15%时,超出15%部分的结算单价可进行调整,调整系数为0.9。在工程进行到第四个月时,业主方要求承包商增加一项工作K,经协商其持续时间为2个月,安排在D工作结束后、E工作和F工作开始前完成,其土方量为3000m3,混凝土工程量为200m3。 问题: 1.该项工程的工期是多少个月?在施工中应重点控制哪些工作?为什么? 2.由于增加了K工作,承包方提出了顺延工期2个月的要求,该要求是否合理?画出增加K工作后的网络计划图并说明理由。 3.由于增加了K工作,相应的工程量有所增加,承包方提出对增加工程量的结算费用为土方工程:3500*16=56000(元);混凝土工程:200*320=64000(元);合计:120000元。你认为该费用是否合理?为什么? 1.该项工程计算的施工工期为18个月。在施工中应重点控制A、C、F、G工作,因为这几项工作是关键工作,决定了工期的长短。 2.承包方提出了顺延工期2个月的要求不合理。增加K工作后的网络计划如下图所示。因为增加K工作后关键线路转移为A→B→D→K→F→G,计算工期为19个月,实际影响总工期只有1个月。 3.增加结算费用120000元不合理。因为增加了K工作,使土方工程量增加了3500m3,已超过了原估计工程量22000m3的15%,故应进行价格调整,新增土方工程款:22000*15%*16+(3500-22000*15%)*16*0.9=55680(元)。混凝土工程量增加了200m3,没有超过原估计工程量1800m3的15‰,故仍按原单价计算,新增混凝土工程款:200*320=64000(元)。故合理的费用应为:55680+64000=119680(元)。
选项
答案
解析 本案例第1问主要考查工期计算和关键线路的确定。计算工期应以各项工作的最早完成时间进行计算,可以根据公式计算法或图上计算法计算出各项工作的最早完成时间,终点节点的紧前工作最早完成时间最大值即为计算工期。由此得出计算总工期为18个月。施工进度计划图中总的工作持续时间最长的线路即为关键线路,根据网络计划图看出其关键线路为A→C→F→G。A、C、F、G工作在施工中应当重点控制,这几项工作决定了工期的长短,且无时间上的机动性。本案例第3问主要考查对于工程量增加引起的费用结算问题。因为根据合同约定,当土方或混凝土的任何一项工程量超过原估计工程量的15%时,超出15%部分的结算单价可进行调整,调整系数为0.9。由于增加了K工作,使土方工程量增加了3500m3,已超过了原估计工程量22000m3的15%,故应进行价格调整.新增土方工程款:22000*15%*16+(3500-22000*15%)*16*0.9=55680(元)。混凝土工程量增加了200m3,没有超过原估计工程量1800m3的15%.故仍按原单价计算,新增混凝土工程款:200*320=64000(元)。故合理的工程量增加的费用为:55680+64000=119680(元)。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1130秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
