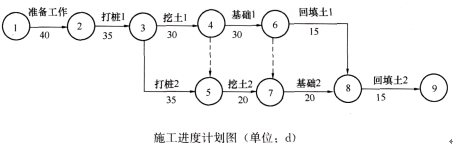

某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图所示:...

作者: rantiku 人气: - 评论: 0
问题 某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图所示: 施工过程中,发生了如下事件: 事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35d延长到45d。 事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20d增加到25d。 事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。 问题 1.计算网络计划总工期,并写出网络计划中的关键工作。 2.事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。 3.事件三中,监理工程师要施工单位挖开回填土进行基础检查的理由是什么?
选项
答案
解析 1.【参考答案】 计划总工期:170d。 本网络计划的关键工作是:准备工作、打桩1、挖土1、基础1、基础2、回填土2 (①→②→③→④→⑥→⑦→⑧→⑨)。 【考点解析】用加法求出工期最长的工作路线,即为该工程的关键路线,关键路线经过的工作即为关键工作,最长工期即为总工期。 2.【参考答案】 事件一:工期不可索赔;费用不可索赔。 原因:施工方法不当导致,是施工单位责任。 事件二:费用可索赔2万元;工期不可赔偿。 原因:事件发生是由于勘察报告不正确,属建设单位责任。挖土2不在关键线路上,作业时间延长时间没有超过总时差,没能影响总工期。 【考点解析】本题的解题依据是考试用书2K320012施工合同索赔中的有关论述。 3.【参考答案】隐蔽工程隐蔽前,施工单位应通知监理单位检查验收,未经监理工程师签字(同意或确认),施工单位不得进行下一道工序施工,监理工程师有权要求施工单位挖开回填土检查。 【考点解析】监理人员对所有的隐蔽工程在进行隐蔽以前进行检查和办理签证,对重点工程由监理人员驻点跟踪监理,签署重要的分项、分部工程和单位工程质量评定表;凡被下道工序、部位所隐蔽的,在隐蔽前必须进行质量检查,并填写隐蔽工程检查验收记录。隐蔽检查的内容应具体,结论应明确。验收手续应及时办理,不得后补。需复验的要办理复验手续。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0624秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
