背景某公司承建一座市政桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面如...

作者: rantiku 人气: - 评论: 0

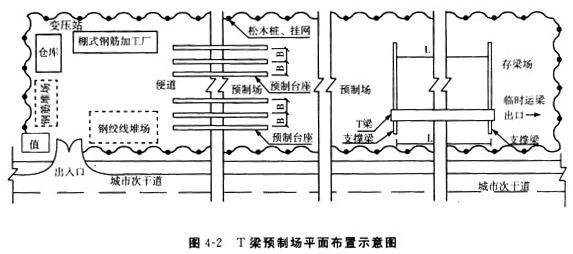

问题 背景 某公司承建一座市政桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面如图4-1所示。 项目部进场后,拟在桥位线路上现有城市次干道旁租地建设T梁预制场,平面布置如图4-2所示,同时编制了预制场的建设方案:(1)混凝土采用商品混凝土。(2)预制台座数量按预制工期120天、每片梁预制占用台座时间为10天配置。(3)在T梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度2m的支模及作业空间。(4)露天钢材堆场经整平碾压后表面铺砂厚50mm。(5)由于该次干道位于城市郊区,预制场用地范围采用高1.5m的松木桩挂网围护。 监理审批预制场建设方案时,指出预制场围护不符合规定。在施工过程中发生了如下事件:事件一:雨季导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆场处于潮湿状态。事件二:T梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成。 问题: 1.全桥共有T梁多少片?为完成T梁预制任务最少应设置多少个预制台座?均需列式计算。 2.列式计算图4-2中预制台座的间距B和支撑梁的间距L。(单位以m表示) 3.给出预制场围护的正确做法。 4.事件一中的钢绞线应如何存放? 5.事件二中,T梁混凝土应如何正确浇筑?
选项
答案
解析 1.T梁:12*9=108(片)预制台座:108/(120/10)=9(个)。 2.预制台座的间距:B=2/2+2+2/2=4(m);支撑梁的间距:L=30-2*0.6=28.8(m): 3.预制场围护的正确做法是:(1)围护用材宜选用砌体、金属材板等硬质材料;(2)围挡的高度在城市郊区一般应高于1.8m,且应符合当地主管部门有关规定;(3)围护应沿预制场四周连续设置,不得留有缺口;(4)雨后、大风后应检查围护的稳定性,发现问题及时处理。 4.钢绞线应按以下方法存放:(1)钢绞线禁止露天存放,必须入库;存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质,库房地面用混凝土硬化。(2)露天仓库及现场临时存放应在地面上架设垫木,距离地面高度不得小于200mm,严禁与潮湿地面直接接触,并加盖篷布或搭盖防雨棚,存放时间不宜超过6个月。(3)按批号、规格分类码放有序并挂牌标识。 5.T梁混凝土的正确浇筑方法:(1)T梁混凝土应从一端向另一端采用水平分段、斜向分层的方法浇筑;(2)分层下料、振捣,每层厚度不宜超过30cm,上层混凝土必须在下层混凝土振捣密实后方能浇筑;(3)先浇筑马蹄段,后浇筑腹板,再浇筑顶板。 本案例第1问主要考查T梁和预制台座数量的计算。一孔布置12片T梁,一共9孔,所以全桥需要108片T梁。根据背景资料中“预制工期120天、每片梁预制占用台座时间为10天”可知,应分12批预制,总T梁数108片,故每批预制9片T梁,即9个支座。 本案例第2问主要考查预制台座的间距和支撑梁的间距的计算。由图4-2可以看出,间距B为两片T梁的中心线到中心线的距离。所以预制台座的间距B=2/2+2+2/2=4(m);支撑梁的间距L=30-2*0.6=28.8(m)。 本案例第3问主要考查围挡(墙)的要求。(1)施工现场围挡(墙)应沿工地四周连续设置,不得有缺口,并根据地质、气候、围挡(墙)材料进行设计与计算,确保围挡(墙)的稳定性、安全性;(2)围挡的用材应坚固、稳定、整洁、美观,宜选用砌体、金属材板等硬质材料,不宜使用彩布条、竹笆或安全网等;(3)施工现场的围挡一般应高于1.8m,在市区主要道路内应高于2.5m,且应符合当地主管部门有关规定;(4)禁止在围挡内侧堆放泥土、砂石等散状材料以及架管、模板等;(5)雨后、大风后以及春融季节应当检查围挡的稳定性,发现问题及时处理。 本案例第4问主要考查钢绞线的存放方法。预应力原材料必须保持清洁,在存放和运输时避免损伤、锈蚀和腐蚀。预应力筋和金属管道在室外存放时,时间不宜超过6个月。(1)钢绞线禁止露天存放,必须入库;存放的仓库应干燥、防潮、通风良好、无腐蚀气体和介质,库房地面用混凝土硬化。(2)露天仓库及现场临时存放应在地面上架设垫木,距离地面高度不得小于200mm,严禁与潮湿地面直接接触,并加盖篷布或搭盖防雨棚,存放时间不宜超过6个月。(3)按批号、规格分类码放有序并挂牌标识。 本案例第5问主要考查T形梁的浇筑。T梁混凝土的浇注工艺主要控制浇筑方法和混凝土的振捣。T梁混凝土应采用一次连续浇筑法,并采用水平斜向分层浇筑,浇筑方法如下:(1)浇筑方向从梁的一端循序进展到另一端,在将近另一端时,为避免梁墙混凝土产生蜂窝等不密实现象,应该从另一端向相反方向投料,而在距该端4~5m的位置合龙。(2)分层下料、振捣,每层厚度不超过30cm,上下层浇筑时间相隔不应该超过一小时,上层混凝土必须在下层混凝土振捣密实后方能浇筑,以保证混凝土有良好的密实度。(3)T梁的马蹄部分钢筋和预应力管道比较集中,为保证质量,可先浇筑完马蹄部分,后浇筑腹板。横隔板与腹板同时浇筑,浇筑时应分段分层,平行作业。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0893秒, 内存占用1.04 MB, Cache:redis,访问数据库17次
