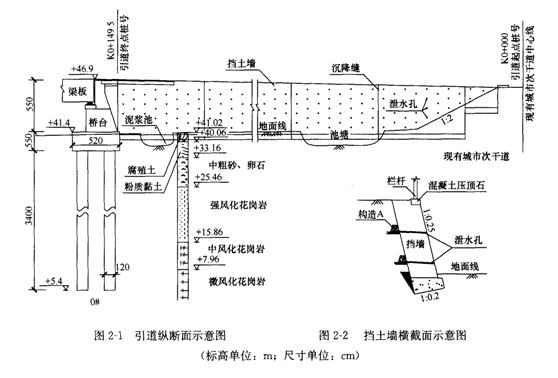

(二) 背景资料 某公司承建的市政府桥梁工程中,桥梁引道与现有城市次干道呈T型平面交叉,次干道边坡坡率 1:2,采用植草防护;引道位于种植滩地,线位...

作者: rantiku 人气: - 评论: 0
问题 (二) 背景资料 某公司承建的市政府桥梁工程中,桥梁引道与现有城市次干道呈T型平面交叉,次干道边坡坡率 1:2,采用植草防护;引道位于种植滩地,线位上现存池塘一处(长15m,宽12m,深1.5m);引道两侧边坡采用档土墙支护:桥台采用重力重力式桥台,基础为直径120cm混凝土钻孔灌注桩。引道纵断面如图2-1所示,挡土墙横截面如图2-2。 中间部分为图部分 项目部编制的引道路堤及桥台施工方案有如下内容: (1)桩基泥浆池设置于台后引道滩地上,公司现有如下桩基施工机械可供选用: 正循环回转钻,反循环回转钻,潜水钻,冲击钻,长螺旋钻机,静力压桩机。 (2)引道路堤在挡土墙及桥台施工完成后进行,路基用合格的土方从现有城市次干道倾倒入路基后用机械摊铺碾压成型。施工工艺流程图如下: 监理工程师在审查施工方案时指出:施工方案(2)中施工组织存在不妥之处:施工工艺流程图存在较多缺漏错误,要求项目部改正。 在桩基施工期间,发生一起行人滑入泥浆池事故,但未造成伤害。 问题: 1.施工方案(1)中,项目部宜选择哪种桩基施工机械说明理由。 2.指出施工方案(2)中引道路堤填土施工组织存在的不妥之处,并改正。 3.结合图2-1,补充好改正施工方案2中施工工艺流程的缺漏和错误之处。(用文字叙述) 4.图2-2所示挡土墙属于哪种结构形式(类型)写出图2-2中构造

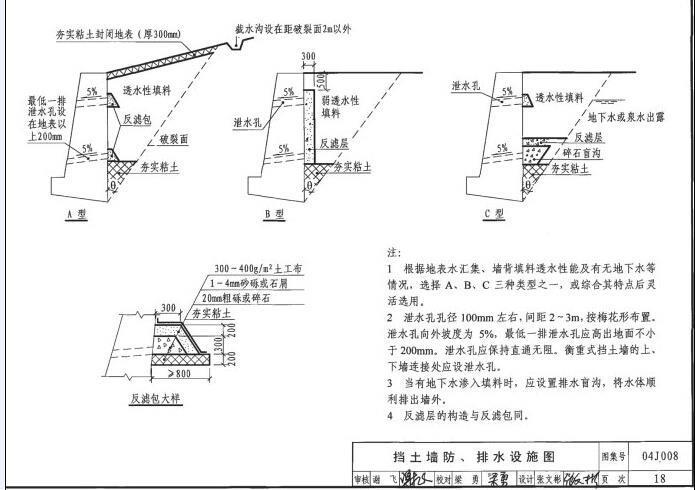

选项 A的名称。 5.针对“行人滑入泥浆池”的安全事故,指出桩基施工现场应采取哪些安全措施。
答案

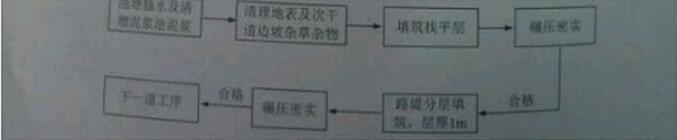

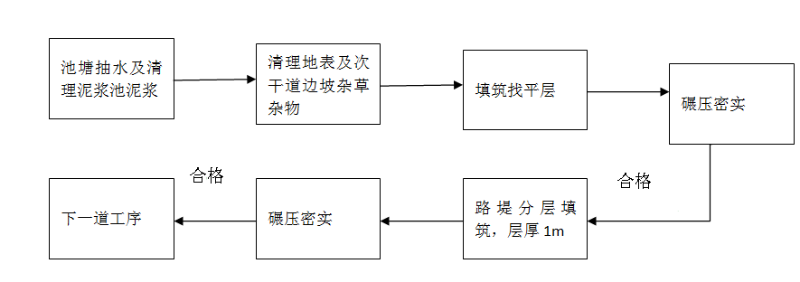

解析 问题: 1.施工方案(1)中,项目部宜选择哪种桩基施工机械说明理由。 答:参考教材44页表格。 选用冲击钻。由于地层为风化岩层,案例中所给钻机中只有冲击钻才适用这地质情况。 2.指出施工方案(2)中引道路堤填土施工组织存在的不妥之处,并改正。 施工组织不妥之处: (1)桩基泥浆池与路基交接处,应做土台阶,台阶坡度小于1:5,每层高度不得大于300mm,宽度大于1米; (2)倾倒土方不妥,倾倒土方造成土压力集中释放,不利于桥台的稳定,可能造成桥台倾覆等事故,需要用挖掘机配合小型推土机分层摊铺土层,预先在台背画出标准线,防止土层超厚。 (3)流程图中每层1米,明显超厚。每层层厚不得大于300mm,应使用小型压实机械的,视机械性能确定虚铺厚度,每层压实后进行压实度检验,合格后方可填筑下一层土。 (4)对于设计需要填筑透水性材料处,提前备料,按设计及规范要求,同土方压实一起施工。 4.图2-2所示挡土墙属于哪种结构形式(类型)写出图2-2中构造A的名称。 答:挡土墙为重力式挡土墙。参见教材8页。 构造A是透水性填料。(挡土墙图集04J008)(超纲题目) 5.针对“行人滑入泥浆池”的安全事故,指出桩基施工现场应采取哪些安全措施。 解析:开口题,桥梁桩基施工安全问题。参见教材278页。 答: (1)施工现场场地应平整、坚实,非作业人员禁止进入作业区。 (2)不得在高压线下施工。 (3)钻机的机械性能必须符合施工质量和安全要求,状态良好,操作工持证上岗。 (4)钻机运行中作业人员位于安全处,严禁人员靠近触摸钻具,钻具悬空时,严禁下方站人。 (5)钻机有倒塌危险时,必须立即将人员及钻机撤至安全位置。 (6)泥浆沉淀池周围设置防护栏杆和警示标志。 3.结合图2-1,补充好改正施工方案2)中施工工艺流程的缺漏和错误之处。(用文字叙述) 答:(1)桩基泥浆池与路基交接处,应做土台阶; (2)程图中每层1米,明显超厚。每层层厚不得大于300mm,应使用小型压实机械的,视机械性能确定虚铺厚度; (3)土方来源检验;土质、含水量等; (4)挡土墙透水性填料填筑;

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1248秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
