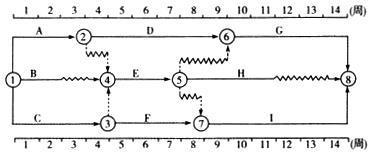

某工程双代号时标网络计划如下图所示,其中工作E的总时差为()周。A:0 B:1 C:2 D:3

作者: rantiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,其中工作E的总时差为()周。
选项 A:0 B:1 C:2 D:3
答案 B
解析 根据所给图形,可知E工作的最迟完成时间为8,最早完成的时间为7,所以E工作的总时差TF=LF-EF=8-7=1。
