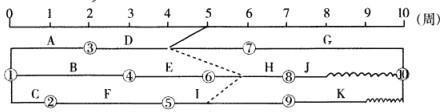

问题 工程双代号时标网络计划如图所示,当计划执行到第5周末检查时,其实际进度如图中前锋线所示,检查结果表明()
选项 A:D工作滞后1周,不影响总工期 B:I工作滞后1周,预计总工期延长1周 C:E工作提前1周,预计总工期缩短1周 D:H工作提前1周,不影响总工期
答案 D
解析 结合题意,运用前锋:线比较法,第5周末检查时,D工作延误一周,且D工作为关键工作,其总时差为零,D工作延误一周,将造成总工期拖后一周,H工作提前一周,且H工作的总时差为两周,其不会影响总工期;I工作按计划完成,不会影响总工期。
