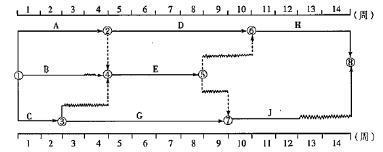

某工程项目双代号时标网络计划如下图所示,其中工作E 的总时差和自由时差,分别为( )周。 A、1,1 B、2,0 C、2,1 D、3,2

作者: rantiku 人气: - 评论: 0
问题 某工程项目双代号时标网络计划如下图所示,其中工作E 的总时差和自由时差,分别为( )周。
选项 A、1,1 B、2,0 C、2,1 D、3,2
答案 C
解析 本题考查的是工作顺序安排。自由时差=该工作与其紧后工作之间波形线水平投影长度的最小值,E 工作的紧后工作有两个,分别是H 工作和J 工作,E 工作紧后有两个波形线,其持续时间分别为2和1,那么E 的自由时差则为1。而总时差=该工作其后各工作的波形线的持续时间之和的最小值,E 工作后的波形线的持续时间分别为E→H(2),E→J(3),那么最小值为2,所以其总时差为2。
