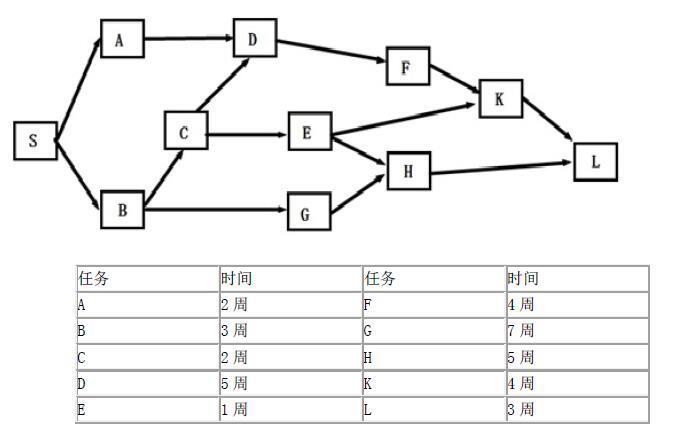

问题 某工程项目的单代号网络图和基本数据如下所示: 如果任务D 提前4 周完成,其他任务都按计划完成,则项目总工期将( )。
选项 A、没有任何改变 B、减少一周 C、减少三周 D、减少四周
答案 C
解析 本题考查的是制定进度计划的方法。关键线路为B→C→D→F→K→L,总工期为21 周。D 提前4 周后,关键线路B→G→H→L,总工期为18 周。所以减少3 周。
