问题 某重力式码头基础长200m,分两段施工,基槽开挖要求风化岩层以上的黏土及淤泥层要全部挖除,抛泥区距施工现场6km。该基床施工的主要工序为:基槽开挖、基床抛石、夯实、整平,每道工序只各安排一班作业,各工序工期分别为60d、15d、5d、 20d。由于工作面受限,在同一段内各工序不能同时作业。 问题: (1)开挖基槽应选用何种挖泥船?应有哪些主要配套船舶? (2)本工程的开工报告已经批准。施工作业前还需办理何种手续?何时、向何机关申报办理? (3)绘出该基床施工主要工序作业的双代号网络图,指出关键线路,确定总工期。 (4)当第一段基槽开挖完成时,业主要求将总工期缩短30d,承包商应采取何种措施予以满足?说明总工期缩短30d后关键线路有无变化?
选项
答案

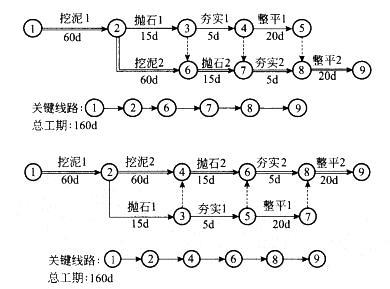

解析 (1)选抓扬式或铲斗式或链斗式挖泥船。主要配套船舶有自航泥驳或泥驳、拖轮组。 (2)应在拟开始施工作业次日20d前,向海事局提出通航安全水上水下施工作业的书面申请。 (3) (4)从第二段挖泥开始,配足两班船员,进行两班挖泥作业,可将挖泥2的60d工期缩短为30d,总工期可提前30d,满足业主要求。 此时关键线路不变,总工期130d。
