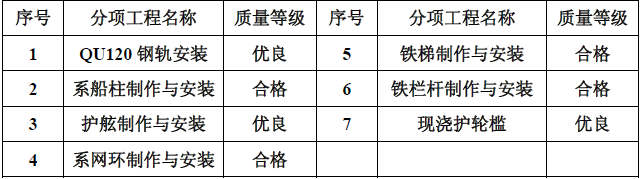

问题 背景资料 我国北方海港某集装箱码头工程,码头长700m,承台宽36m,共2 个泊位,结构形式为 高桩梁板结构。设计高水位+4.5m,设计低水位+0.5m。码头设计使用年限为50 年。码头主要 施工工序有沉桩、现浇上横梁、现浇下横梁、现浇桩帽、安装预制面板、安装预应力纵梁、 附属设施施工、码头面层施工。 桩基为Φ1200 钢管桩,钢管桩壁厚20mm,其中按桩承载力和强度计算的最小管壁厚为 16mm,其余为预留腐蚀厚度。桩帽底高程为+4.0m,桩帽高2.0m,桩帽混凝土设计采用C40、 F300。预应力纵梁采用先张法施工,预应力筋为冷拉Ⅳ级钢筋,采用电弧切割下料。预应力 张拉用应力控制,张拉的控制应力值取0.9 倍的冷拉钢筋屈服强度,张拉结束后,预应力筋实 际伸长值比计算伸长值大14%。为了加快预制台座周转,项目部规定纵梁混凝土浇注完成后 48h,立即放松预应力筋。 本工程码头设施分部工程共有7 个分项工程,分项工程质量等级评定结果如下: 问题: 根据背景材料,本工程的钢管桩是否满足使用50 年的设计要求?说明理由。如不满 足,提出钢管桩在浪溅区可采取的其它防腐蚀措施。
选项
答案
解析 不满足。本工程设计高水位+4.5m,浪溅区的范围为+6.0m~+3.5m;桩帽底高程+4.0m, 钢管桩处于浪溅区、水位变动区、水下区和泥下区,钢材在浪溅区的腐蚀速度最快,其平均 腐蚀速度为0.20~0.50mm/a,局部点腐蚀速度将是平均腐蚀速度的几倍至几十倍。钢管桩壁厚 预留4mm 腐蚀量,大约能耐20 年,不满足设计使用50 年的要求。 钢管桩在浪溅区可采取涂层防腐或加防腐蚀包覆层。
