(一)背景:某施工单位承包了一段滑坡地段路基工程。滑坡地段示意图如下图: 事件1:施工前,施工单位编写施工组织设计,其内容包括: 编制说明、...

作者: tihaiku 人气: - 评论: 0

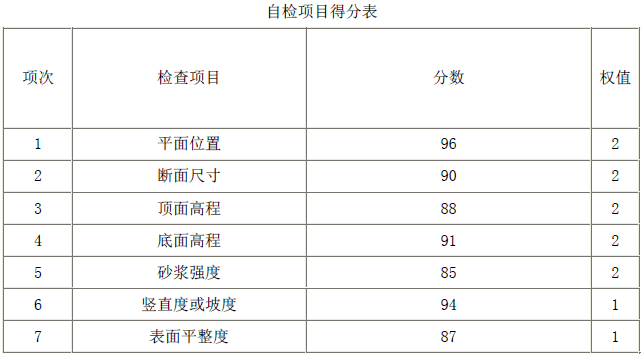

问题 (一)背景:某施工单位承包了一段滑坡地段路基工程。滑坡地段示意图如下图: 事件1:施工前,施工单位编写施工组织设计,其内容包括: 编制说明、编制依据、各项资源需求计划、施工总平面图设计、主要分项工程施工工艺、质量管理与质量控制的保证措施、安全管理与安全保证措施等。对滑坡处理,项目部编制了专项施工方案,专项方案编制完成后,由项目组织审核,项目总部签字后报监理单位。 事件2:施工单位为了防止滑坡体影响路基的稳定,采取了排水、力学平衡、改变滑带土等措施。施工过程中要求符合以下施工要求:1 滑坡地段施工前,应制定应对滑坡或边坡危害的安全预案,施工过程中应进行监测。2 滑坡整治宜在夏季施工。3 施工时应采取措施截断流向滑坡体的地表水、地下水及临时用水。4 滑坡体未处理之前,严禁在滑坡体上增加荷载,严禁在滑坡后缘减载。5 采用削坡减载方案整治滑坡时,减载应自上而下进行,严禁超挖或乱挖,严禁爆破减载。6 采用加填压脚方案整治滑坡时,应在主滑段加重反压,并且做好地下排水,不得因为加填压脚土而堵塞原有地下水出口。 事件3:在滑坡处理过程中,采取了在滑坡体上修建支撑渗沟方法排出地下水,并采用浆砌抗滑挡土墙来稳固滑坡体,挡墙基坑采用全断面拉槽开挖,并加强支撑,随挖随砌,及时回填。 事件4:浆砌抗滑挡土墙施工完成后,施工单位对“石砌抗滑挡土墙”分项工程按《公路工程质量检验评分标准》进行了自检,对7 个实测项目按百分制进行评分,自检结果见下表。经检查,该分项工程“基本要求”符合规定,资料完整,但因外观缺陷减1 分。 1、指出滑坡地段示意图中A、B 的名称以及其作用。 2、补充事件1 中施工组织设计内容。(至少补充4 项) 3、改正背景中描述有错之处。 4、事件3 中排除滑坡地下水除可以采用支撑渗沟外,还有哪些方法? 5、分别计算“砌体挡土墙”分项工程的得分值和评分值(保留至小数点后两位),并确定该分项工程的质量等级。
选项
答案
解析 1.答:A—截水沟,作用拦截滑坡体后方的地表水;B—树枝状排水沟,其作用是排除滑体坡面上的径流。 2.答:工程概况、施工总体部署、工程项目的施工方案、施工进度计划。 3.答:(1)事件1 中,专项方案编制完成后,施工单位技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。经审核合格的,由施工单位技术负责人签字,并报监理单位由项目总监理工程审核签字。(2)事件2 中,滑坡整治宜在旱季施工;滑坡体未处理之前,严禁在滑坡体上增加荷载,严禁在滑坡前缘减载;采用加填压脚方案整治滑坡时,应在抗滑段加重反压。(3)事件3 中,挡墙基坑应采用分段跳槽开挖。 4.答:排除地下水的方法还有边坡渗沟、暗沟、平孔等。 5.答:(1)分项工程得分=Σ[检查项目得分×权值]/Σ检查项目权值=96*2+90*2+88*2+91*2+85*2+94*1+87*1/(2+2+2+2+2+1+1)=90.08(2)分项工程评分值=分项工程得分-外观缺陷减分-资料不全减分=90.08-1-0=89.08 分,大于75 分,故质量评定为合格。
